一、2025年春江苏开放大学工程建设监理作业3单选题答案
1、指导工程监理企业的项目监理机构全面开展监理工作的文件是(A)。
A、监理规划
B、监理合同
C、监理大纲
D、监理实施细则
学生答案:A
2、从最高管理者到实际工作人员的等级层次的数量是指()。
A、管理层次
B、管理跨度
C、管理部门
D、管理职责
学生答案:A
3、保证是指()约定,当债务人不履行债务时,保证人按照约定履行债务或承担责任的行为
A、保证人和债务人
B、保证人和债权人
C、债务人和债权人
D、保证人和公证人
学生答案:B
4、评标委员会由招标人的代表和有关技术、经济等方面的专家,成员人数为5人以上单数,其中招标人以外的专家不得少于总成员的()。
A、1/2
B、1/3
C、2/3
D、3/4
学生答案:C
5、在工程建设中,影响工程质量的主要因素有:人、材料、机械、方法和环境五个方面,其中对工程质量影响最主要的因素是()。
A、人
B、材料
C、机械
D、方法
学生答案:A
6、施工阶段质量控制分为事前控制、事中控制、事后控制三个阶段,图纸会审及技术交底属于()阶段。
A、事前控制
B、事中控制
C、事后控制
D、以上都不是
学生答案:A
7、工程项目投资决策确定后,控制投资的关键阶段是()。
A、设计阶段
B、建设项目发包
C、施工阶段
D、项目竣工验收阶段
学生答案:A
8、用投资累计曲线(S形曲线)来进行投资偏差分析的方法是()。
A、横道图法
B、曲线法
C、表格法
D、折线法
学生答案:B
9、进度计划的表现形式主要有横道图和网络图两大类,下列各项对横道图和网络图描述不正确的一项是()。
A、横道图是指计划任务中各个子项目均以一条横道表示的进度图表
B、工作的持续时间以时间坐标为尺度绘制的双代号网络图称作双代号标时网络图
C、按照表示工作的符号不同,网络图分双代号和单代号两种
D、单代号网络图是以节点或该节点的编号表示工作的网络图
学生答案:B
10、关于对网络计划优化说法不正确的一项是()。
A、工期优化是压缩计算工期以达到要求工期目标,或在一定约束条件下使工期最短的过程
B、工期优化一般通过压缩关键工作的持续时间来达到优化目标
C、在优化过程中,可以将关键工作压缩成非关键工作
D、在优化工程中,出现多条关键线路,必须将各条关键线路持续时间压缩同一数值
学生答案:C
11、下列关于《监理工程师通知回复单》应用的说法中,正确的是()。
A、一般由监理员签认,重大问题由专业监理工程师签认
B、一般由专业监理工程师签认,重大问题由总监理工程师签
C、承包单位可对多份监理工程师通知单予以综合答复
D、由承包单位负责人对监理工程师通知单予以答复
学生答案:B
12、下列各项原则中,不属于项目监理机构组织设计原则的是()。
A、分工与协作统一
B、稳定性与适应性统一
C、权责一致
D、动态相关性
学生答案:D
13、根据《建设工程质量管理条例》,建筑材料、建筑构配件和设备等,未经()签字认可,不得在工程上使用或安装。
A、建设单位代表
B、总监理工程师代表
C、监理工程师
D、监理员
学生答案:C
14、下列关于监理文件档案资料传阅要求的说法中,正确的是()。
A、传阅人阅后应在文件封面上签名,并加盖个人私章
B、传阅人阅后应在文件封面上签名,并注明日期
C、传阅人阅后应在文件传阅纸上签名,并加盖个人私章
D、传阅人阅后应在文件传阅纸上签名,并注明日期
学生答案:D
15、根据《建设工程质量管理条例》,施工单位须做好隐蔽工程的质量检查和记录。隐蔽工程在隐蔽前,施工单位应通知建设单位和()
A、建设工程质量监督机构
B、设计单位
C、勘察单位
D、监理单位
学生答案:A
16、根据《注册监理工程师管理规定》,下列权利和义务中,属于注册监理工程师享有的权利是()。
A、保证执业活动成果的质量
B、依据本人能力从事相应的执业活动
C、在规定的执业范围和聘用单位业务范围内从事执业活动
D、接受继续教育,努力提高执业水准
学生答案:B
17、建设工程三大目标控制措施中,属于其他各类措施前提和保障的是()。
A、组织措施
B、技术措施
C、经济措施
D、合同措施
学生答案:A
18、监造的设备从制造厂运往安装现场前,项目监理机构应检查(),并审查设备运输方案。
A、运输安全措施
B、设备包装质量
C、海关及保险手续
D、起重工和加固方案
学生答案:B
19、设计工作的总包人和分包人,就分包的设计项目向招标人承担()。
A、共同责任
B、按份责任
C、平均责任
D、连带责任
学生答案:D
20、《建设工程监理规范》GB/T 50319-2013明确了项目监理机构的人员构成和职责,下列关于总监理工程师和总监理工程师代表的说法中,正确的是()。
A、总监理工程师应由注册监理工程师担任
B、总监理工程师可同时担任四项建设工程监理合同的总监理工程师
C、需要同时担任多项建设工程监理合同的总监理工程师时,应书面通知建设单位
D、总监理工程师代表可由具有中级及以上专业技术职称.2年及以上工程实践经验并经监理业务培训的人员担任
学生答案:A
二、2025年春江苏开放大学工程建设监理作业3多选题答案
1、必须实行监理的建设工程包括()。
A、大中型公用事业工程
B、国家重点建设工程
C、国债建设工程
D、成片开发建设的住宅小区工程
E、利用外国政府或者国际组织贷款、援助资金的工程
学生答案:A;B;D;E
2、建设工程监理规划的作用有()。
A、指导工程监理企业的项目监理机构全面开展监理工作
B、是工程监理企业重要的存档资料
C、指导建设工程的设计、施工活动有序开展
D、是业主确认工程监理企业履行监理合同的主要依据
E、是建设工程监理主管机构对监理单位监督管理的依据
学生答案:A;B;D;E
3、组织构成因素包括()。
A、合理的组织联系
B、合理的管理跨度
C、合理的管理层次
D、合理确定职能
E、合理划分部门
学生答案:B;C;D;E
4、开标会议上应宣布投标书为废标的情况有()。
A、投标书未按招标未见中规定封记
B、逾期送达的标书
C、未加盖法人或委托授权人印鉴的标书
D、未按招标文件内容编写的标书
E、字迹不清楚,但可以辨认的标书
学生答案:A;B;C;D
5、组成建设工程施工合同的文件包括()。
A、施工合同协议书
B、中标通知书
C、工程报价单或预算书
D、工程量清单
E、图纸
学生答案:A;B;C;D;E
6、下列关于目标控制计划的说法中,正确的有()。
A、计划不仅是工程实施的依据,也是对目标的进一步论证
B、计划是许多更细、更具体目标的组合
C、制订计划要考虑各种风险因素对计划实施的影响
D、对计划的优化实际上是做多方案的技术分析和比较
E、计划制订得越早,目标控制的效果越好
学生答案:A;B;C;D
7、对建设工程质量进行全方位控制,包括对()进行控制
A、建设工程所有工程内容的质量
B、建设工程各个阶段工作的质量
C、建设工程质量目标的所有内容
D、建设工程投资、进度、质量目标的协调与平衡
E、影响建设工程质量目标的所有因素
学生答案:A;C;E
8、下列各要素中,属于Partnering模式要素的有()。
A、临时协议
B、信任
C、共同的目标
D、合作
E、高层管理的参与
学生答案:B;C;D
9、建设工程组织流水施工时,用来表达流水施工在空间布置上开展状态的参数有()。
A、流水能力
B、工作面
C、施工过程
D、施工段
E、专业工作队数
学生答案:B;D
10、下列监理任务中,属于施工阶段质量控制任务的有()。
A、审查确认总承包单位资质
B、审查施工组织设计
C、审查确认分包单位资质
D、做好工程变更方案的比选
E、审核竣工图
学生答案:B;C;D;E
三、2025年春江苏开放大学工程建设监理作业3简答题答案
题型:简答题主观题分值15分难度:简单得分:15
1、某施工单位(乙方)与某建设单位(甲方)签订了某项工业建筑的地基处理与基础工程施工合同。由于工程量无法准确确定,根据施工合同专用条款的规定,按施工图预算方式计价,乙方必须严格按照施工图及施工合同规定的内容及技术要求施工。乙方的分项工程首先向监理工程师申请质量认证,取得质量认证后,向造价工程师提出计量申请和支付工程款。
工程开工前,乙方提交了施工组织设计并得到批准。
问题:
1.在工程施工过程中,当进行到施工图所规定的处理范围边缘时,乙方在取得在场的监理工程师认可的情况下,为了使夯击质量得到保证,将夯击范围适当扩大。施工完成后,乙方将扩大范围内的施工工程量向造价工程师提出计量付款的要求,但遭到拒绝。试问造价工程师拒绝承包商的要求合理否?为什么?
2.在工程施工过程中,乙方根据监理工程师指示就部分工程进行了变更施工。试问工程变更部分合同价款应根据什么原则确定?
3.在开挖土方过程中,有两项重大事件使工期发生较大的拖延:一是土方开挖时遇到了一些工程地质勘探没有探明的孤石,排除孤石拖延了一定的时间;二是施工过程中遇到数天季节性大雨后又转为特大暴雨引起山洪暴发,造成现场临时道路、管网和施工用房等设施以及已施工的部分基础被冲坏,施工设备损坏,运进现场的部分材料被冲走,乙方数名施工人员受伤,雨后乙方用了很多工时清理现场和恢复施工条件。为此乙方按照索赔程序提出了延长工期和费用补偿要求。试问造价工程师应如何审理?
学生答案:
问题1:造价工程师的拒绝合理。其原因:该部分的工程量超出了施工图的要求,一般地讲,也就超出了工程合同约定的工程范围。对该部分的工程量监理工程师可以认为是承包商的保证施工质量的技术措施,一般在业主没有批准追加相应费用的情况下,技术措施费用应由乙方自己承担。
问题2:因分部分项工程量清单漏项或非承包人原因的工程变更,造成增加新的工程量清单项目,其对应的综合单价按下列方法确定。
(1)合同中已有适用的综合单价,按合同中已有的综合单价确定。
(2)合同中有类似的综合单价,参照类似的综合单价确定。
(3)合同中没有适用或类似的综合单价,由承包人提出综合单价,经发包人确认后执行。
问题3:造价工程师应对两项索赔事件作出处理如下:1.对处理孤石引起的的索赔,这是预先无法估计的地质条件变化,属于甲方应承担的风险,应给予乙方工期顺延和费用补偿。对于天气条件变化引起的索赔应分两种情况处理:
(1)对于前期的季节性大雨这是一个有经验的承包商预先能够合理估计的因素,应在合同工期内考虑,由此造成的时间和费用损失不能给予补偿。
(2)对于后期特大暴雨引起的山洪暴发不能视为一个有经验的承包商预先能够合理估计的因素,应按不可抗力处理由此引起的索赔问题。被冲坏的现场临时道路、管网和施工用房等设施以及已施工的部分基础,被冲走的部分材料,清理现场和恢复施工条件等经济损失应由甲方承担;损坏的施工设备,受伤的施工人员以及由此造成的人员窝工和设备闲置等经济损失应由乙方承担;工期顺延。
题型:简答题主观题分值15分难度:简单得分:15

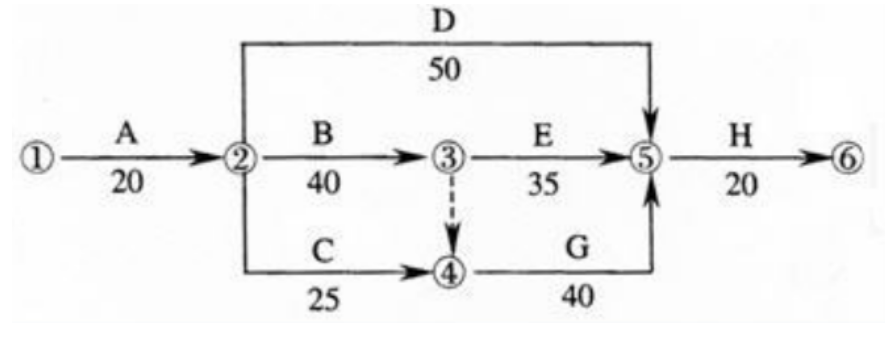

2、建设单位和施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同中约定:建筑材料由建设单位提供:由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/日工;总工期为120天;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如图所示(单位:天)

施工过程中发生如下事件:
事件1:工程进行中,建设单位要求施工单位对某一构件作破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。
事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。
事件3:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3天(每停一天影响30工日,10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5天(每停一天影响40工日,10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6天(每停一天影响20工日,5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。
事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。
该工程的实际工期为122天。
问题:
1.事件1中建设单位的说法是否正确?为什么?
2.逐项回答事件2中施工单位的要求是否合理,说明理由。
3.逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。
4.事件4中试验检验费用应由谁承担?
5.分析施工单位应该获得工期提前奖励,还是应该支付误期损失赔偿费。金额是多少?
学生答案:
1、不正确理由:依据《建筑安装工程费用项目组成》的规定,(1)建筑安装工程费(或检验试验费)中不包括构件破坏性试验费;(2)建筑安装工程中的临时设施费不包括试验用房修建费用。
2、(1)要求建设单位支付保管费合理。理由:依据《建设工程施工合同(示范文本)》的规定,建设单位提供的材料,施工单位负责保管,建设单位支付相应的保管费用。
(2)要求建设单位支付检验费合理。理由:依据《建设工程施工合同(示范文本)》的规定,建设单位提供的材料,由施工单位负责检验,建设单位承担检验费用。
(3)要求建设单位支付二次搬运费不合理。理由:二次搬运费已包含在措施费(或直接费)中。
3、(1)B工作停工3天:应批准工期延长3天,因属建设单位原因(或因属非施工单位原因),且工作处于关键线路上;费用可以索赔,应补偿停工损失=3天×30工日×50元/工日+3天×10台班×200元/台班=10500元。
(2)C工作停工5天:工期索赔不予批准,停工损失不予补偿,因属施工单位原因。
(3)E工作停工6天:应批准工期延长1天,该停工虽属建设单位原因,但E工作有5天总时差,停工使总工期延长1天;费用可以索赔,应补偿停工损失=6天×20工日×50元/工日+6天×5台班×200元/台班=12000元。
4、若构件质量检验合格,由建设单位承担;若构件质量检验不合格,由施工单位承担。
5、由于非施工单位原因使B工作和E工作停工,造成总工期延长4天,工期提前120+4-122=2天,施工单位应获工期提前奖励,应得金额=2天×3000元/天=6000元。
