一、2024年春江苏开放大学工程造价案例分析形考作业三单选题答案
1、索赔价款指发包人未能按施工合同约定履行自己的各项义务或发生错误,给承包人造成经济损失,按施工定额规定计算的补偿款。
A、正确
B、错误
学生答案:B
2、工程结算中,变更工程价款是指因施工过程中发生设计变更或者新增工程,按照施工合同规定的变更工程价款的原则计算的价款。
A、正确
B、错误
学生答案:A
3、在工程竣工以后,由施工单位根据竣工图编制的造价文件称为竣工决算。
A、正确
B、错误
学生答案:B
4、工程备料款结算的工作内容包括备料款的拨付、备料款额度确定、预付备料款的扣回和备料款的使用。
A、正确
B、错误
学生答案:B
5、建设项目的竣工决算应包括从筹建到竣工验收全过程的全部实际支出费用。
A、正确
B、错误
学生答案:A
二、2024年春江苏开放大学工程造价案例分析形考作业三综合题答案
1、某施工项目发承包双方签订了工程合同,工期6个月。有关工程内容及其价款约定如下:

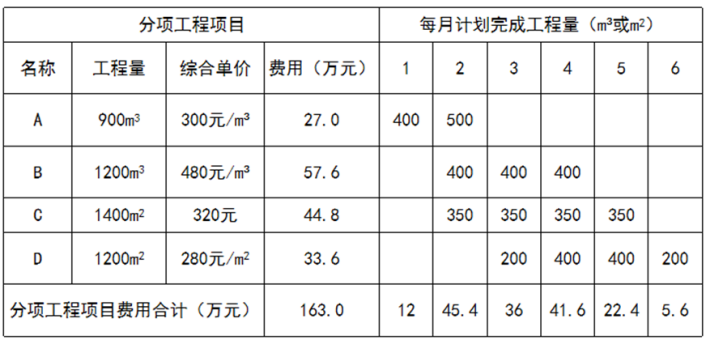

1.分项工程项目(含单价措施,下同)4项,有关数据与计划进度表如下表所示。
2.总价措施项目费用为分项工程项目费用的15%,其中,安全文明施工费为6%。
3.其他项目费用包括,暂列金额18万元,分包专业工程暂估价20万元,另计总承包服务费5%;管理费和利润为不含税人材机费用之和的12%,规费为工程费用的7%,增值税税率为9%。
有关工程价款调整与支付条款约定如下:
1.开工日期10日前,发包人按分项工程项目签约合同价的20%支付给承包人作为工程预付款,在施工期间2-5个月的每月工程款中等额扣回。
2.安全文明施工费工程款分2次支付,在开工前支付签约合同价的70%,其余部分在施工期间第3个月支付。
3.除安全文明施工费之外的总价措施项目工程款,按签约合同价在施工期间第1-5个月分5次平均支付。
4.竣工结算时,根据分项工程项目费用变化值一次性调整总价措施项目费用。
5.分项工程项目工程款按施工期间实际完成工程量逐月支付,当分项工程项目累计完成工程量增加(或减少)超过计划总工程量15%以上时,管理费和利润降低(或提高)50%。
6.其他项目工程款在发生当月支付。
7.开工前和施工期间,发包人按承包人每次应得工程款的90%支付。
8.发包人在承包人提交竣工结算报告后20天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(额度为工程竣工结算总造价的3%)后,一次性结清竣工结算款。
该工程如期开工,施工期间发生了经发承包双方确认的下列事项:
1.因设计变更,分项工程B的工程量增加300m³,第2、3、4个月每月实际完成工程量均比计划完成工程量增加100m³。
2.因招标工程量清单的项目特征描述与工程设计文件不符,分项工程C的综合单价调整为330元/m²。
3.分包专业工程在第3、4个月平均完成,工程费用不变。其他工程内容的施工时间和费用均与原合同约定相符。
解答下列问题。(计算过程和结果以万元为单位的保留三位小数,以元为单位的保留两位小数)
1、该施工项目签约合同价中的总价措施项目费()万元。
A、24.45
B、23.45
C、22.45
D、25.45
学生答案:A
2、该施工项目签约合同价中的安全文明施工费()万元。
A、9.88
B、9.78
C、9.98
D、9.68
学生答案:B
3、该项目暂列金额18万元应计入施工项目签约合同价中。
A、正确
B、错误
学生答案:A
4、该施工项目签约合同价中的总承包服务费()万元。
A、3
B、2
C、1
D、0.5
学生答案:C
5、该施工项目签约合同价中的其他项目费()万元。
A、38
B、39
C、40
D、41
学生答案:B
6、该施工项目签约合同价中的规费()万元。
A、12.852
B、13.852
C、14.852
D、15.852
学生答案:A
7、该施工项目签约合同价中的税金()万元。
A、21.807
B、22.807
C、23.807
D、24.807
学生答案:A
8、本项目签约合同价为()万元。
A、266.109
B、265.109
C、264.109
D、263.109
学生答案:C
9、本项目工程预付款()万元。
A、36.021
B、37.021
C、39.021
D、38.021
学生答案:D
10、本项目开工前应支付安全文明施工费工程款()万元。
A、6.186
B、9.186
C、8.186
D、7.186
学生答案:D
11、截止到第2个月末,分项工程项目的拟完工程计划投资为()万元。(不考虑总价措施项目费用的影响)
A、66.946
B、67.946
C、68.946
D、69.946
学生答案:A
12、因设计变更,分项工程B的工程量增加300m³,第2、3、4个月每月实际完成工程量均比计划完成工程量增加100m³,则分项工程B第2个月实际完成工程量()m³。
A、400
B、500
C、600
D、700
学生答案:B
13、截止到第2个月末,分项工程项目的已完工程计划投资为()万元。(不考虑总价措施项目费用的影响)
A、70.544
B、71.544
C、72.544
D、73.544
学生答案:C
14、截止到第2个月末,分项工程项目的已完工程实际投资为()万元。(不考虑总价措施项目费用的影响)
A、75.952
B、74.952
C、73.952
D、72.952
学生答案:D
15、截止到第2个月末,投资偏差()万元。
A、超支0.408
B、节约0.408
C、超支0.508
D、节约0.508
学生答案:A
16、截止到第2个月末,进度偏差()万元。
A、落后5.598万元
B、超前5.598万元
C、超前4.598万元
D、落后4.598万元
学生答案:B
17、第3个月,承包人完成分项工程项目费用()万元。
A、43.15
B、40.15
C、41.15
D、42.15
