注意:同学们,本文已对真题进行排版,清晰可见,下载后答案及解析在真题最下方,可下载打印自行作答!
2018年二级建造师考试
《市政公用工程管理与实务》真题及答案解析
一、2018年二级建造师《市政公用工程管理与实务》考试真题答案及解析单项选择题
1、按级配原则构成的沥青混合料中,具有内摩擦角较高,黏聚力也较高的结构组成是()。
A、骨架一密实结构
B、骨架一空隙结构
C、骨架一悬浮结构
D、密实一悬浮结构
正确答案:A
解析:骨架密实结构:较多数量的粗集料形成空间骨架,相当数量的细集料填充骨架间的空隙形成连续级配,这种结构不仅内摩擦角较高,黏聚力也较高。
2、改性沥青混合料所具有的优点中,说法键误的是()。
A、较长的使用寿命
B、较高的耐磨耗能力
C、较大抗弯拉能力
D、良好的低温抗开裂能力
正确答案:C
解析:改性沥青混合料与AC型沥青混合料相比具有较高的高温抗车撤能力,良好的低温抗开裂能力,较高的耐磨耗能力和较长的使用寿命。
3、商品混凝土的()应满足混凝土的凝结速度和浇筑速度的要求。
A、配合比
B、运输能力
C、坍落度
D、粗骨料
正确答案:B
解析:混凝土的运输能力应满足混凝土凝结速度和浇筑速度的要求,使浇筑工作不间断。
4、在安装墩、台模板时,其底部应与基础预埋件或钢筋连接牢固,上部应采用()。固定。
A、剪刀撑
B、木方
C、点焊
D、拉杆
正确答案:D
解析:安装墩、台模板时,其底部应与基础预埋件连接牢固,上部应采用拉杆固定;模板在安装过程中,必须设置防倾覆设施。
5、关于套箱围堰施工技术要求的说法,错误的是()。
A、可用木板、钢板或钢丝网水泥制作箱体
B、箱体可制成整体式或装配式
C、在箱体壁四周应留射水通道
D、箱体内应设木、钢支撑
正确答案:C
解析:套箱围堰施工要求包括:①无底套箱用木板、钢板或钢丝网水泥制作,内设木、钢支撑套箱可制成整体式或装配式。②制作中应防止套箱接缝漏水。③下沉套箱前,同样应清理河床。若套箱设置在岩层上时,应整平岩面。当岩面有坡度时,套箱底的倾斜度应与岩面相同,以增加稳定性并减少渗漏。
6、关于涵洞两侧回填施工中的做法,错误的是()。
A、涵洞两侧同时回填,两侧对称进行,高差不大于300mm
B、填方中使用渣土、工业废渣等,需经过试验确认可靠
C、在涵洞靠近防水层部位可填含有少量碎石的细粒土
D、现浇钢筋混凝土涵洞,其胸腔回填土在混凝土强度达到设计强度70%后进行
正确答案:C
解析:涵洞两侧的回填土回填时,两侧应对称进行,高差不宜超过300mm,选项A正确。填方中使用房渣土、工业废渣等,需经过试验,确认可靠,并经建设单位、设计单位同意后方可使用,选项B正确。对有防水层的涵洞靠防水层部位应回填细粒土,填土中不得含有碎石、碎砖及大于10cm的硬块,选项C错误。现浇钢筋混凝土涵洞,其胸腔回填土宜在混凝土强度达到设计强度70%后进行,顶板以上填土应在达到设计强度后进行,选项D正确。
7、在基坑放坡开挖时,下列做法错误的是()。
A、坡面设置土钉
B、坡项1.5m范围内堆放应急土袋
C、坡面挂网喷射混凝土
D、土工织物覆盖坡面
正确答案:B
解析:基坑边坡坡度受到一定限制而采用维护结构又不太经济时,可采用坡面土钉等措施,选项A正确。严格禁止在基坑边坡坡顶1~2m范围内堆放材料、土方和其他重物以及停置或行驶较大的施工机械,选项B错误。放坡开挖时应及时作好坡脚、坡面的保护措施。常用的保护措施有:叠放沙包或土袋、水泥抹面、挂网喷浆或混凝土等。也可采用其他措施:包括锚杆喷射混凝土护面、塑料膜或土工织物覆盖坡面等,选项C、D正确。
8、对于浅基坑软土地基,能提高地基承载力且方法简单操作方便的是()。
A、水泥土搅拌法
B、压密注浆法
C、换填材料加固法
D、格栅式加固法
正确答案:C
解析:换填材料加固处理法,以提高地基承载能力为主,适用于较浅基坑,方法简单操作方便。
9、下列基坑放坡要求中,说法错误的是()。
A、放坡应以控制分级坡高和坡度为主
B、放坡设计与施工时应考虑雨水的不利影响
C、上级放坡坡度宜缓于下坡放坡坡度
D、分级放坡时,宜设置分级过度平台
正确答案:C
解析:下级放坡坡度宜缓于上级放坡坡度,选项C错误。
10、污水三级处理是在一级、二级处理之后,进一步处理可导致水体富营养化的()。可溶性无机物。
A、钠、碘
B、钙、镁
C、铁、锰
D、氮、磷
正确答案:D
解析:三级处理是在一级处理、二级处理之后,进一步处理难降解的有机物及可导致水体富营养化的氮、磷等可溶性无机物。
11、塑料或橡胶止水带接头应采用()。
A、热接
B、叠接
C、咬接
D、对接
正确答案:A
解析:塑料或橡胶止水带接头应采用热接、不得采用叠接。
12、在不含地下水的软士层中,控制精度低的柔性管道施工,一般采用()。
A、顶管法
B、盾构法
C、定向钻
D、夯管法
正确答案:C
解析:控制精度低的柔性管道施工采用定向钻施工方法。
13、在我国压力管道分类中,供热管道级别划分为()。
A、GB1
B、GB2
C、GB3
D、GB4
正确答案:B
解析:在我国压力管道分类中,供热管道属公用管道,级别划分为GB2
14、有垂直位移,但不能承受水平荷载的管道支架是()支架。
A、固定
B、滑动
C、导向
D、弹簧
正确答案:D
解析:弹簧支架,管道有垂直位移时使用,不能承受水平荷载
15、室内燃气管道安装中,公称尺寸不大于DN50的镀锌钢管应采用()。
A、焊接
B、法兰连接
C、钎焊
D、螺纹连接
正确答案:D
解析:公称尺寸不大于DN5O的锌钢管应采用螺纹连接,煤气管可选用厚白漆或聚四氟乙烯薄膜为填料。
16、城市地下雨污水管疏浚检查时,常会从井内冒出一种非常活跃并能置人于死地的高浓度气体是()。
A、硫化氢
B、二氧化碳
C、氮气
D、沼气
正确答案:A
解析:厌氧分解后的产物中含许多喜热细菌并会对环境造成严重的污染;其中明显含有有机脂防酸、乙醛、硫醇(酒味)、硫化氢气体,还来杂着一些化合物及有害混合物。如硫化氢是一种非常活跃并能置人于死地的高浓度气体,能很快地与一部分废弃有机质结合形成黑色有异味的混合物。
17、施工作业过程中,不需要及时修改或补充施工组织设计的情形是()。
A、工程设计有重大变更
B、施工环境有重大变更
C、主要施工设备配置有重大调整
D、管理人员有变更
正确答案:D
解析:施工作业过程中发生下列情况之一时,施工组织设计应及时修改或补充:①工程设计有重大变更;②主要施工资源配置有重大调整;③施工环境有重大改变。
18、水泥混凝士道路面层常规施工中,振捣器的振动顺序为()。
A、插入式振捣器→振动梁(轻)→平板式振捣器→振动梁(重)
B、插入式振捣器→平板式振捣器→振动梁(重)→振动梁(轻)
C、平板式振捣器→振动梁(轻)→插入式振捣器→振动梁(重)
D、平板式探捣器→振动梁(轻)→振动梁(重)→插入式振捣器
正确答案:B
解析:振动器的振动顺序为:插入式振捣器→平板式振捣器一振动梁(重)→振动梁(轻)→无缝钢管滚杆提浆赶浆。
19、在雨季施工时,明挖基坑安全风险控制的重点是()和雨水淹没。
A、边坡坍塌
B、高空坠落
C、临边防护
D、机械伤害
正确答案:A
解析:基坑工程的主要风险是坍塌和淹没,是基坑工程安全控制的重点。
20、下列说法中,不属于控制性进度计划内容的是()。
A、年度和季度施工计划是总进度的重要节点目标
B、总工期跨越三个年度的进度计划
C、按年度计划编制季度施工计划
D、发现进度计划执行受到干扰时应及时采取调整措施
正确答案:D
解析:选项D属于进度调整内容。年度和季度施工进度计划,均属控制性计划,是确定并控制项目施工总进度的重要节点目标。计划总工期跨越一个年度以上时,必须根据施工总进度计划的施工顺序,划分出不同年度的施工内容,编制年度施工进度计划,并在此基础上按照均衡施工原则,编制各季度施工进度计划。
二、2018年二级建造师《市政公用工程管理与实务》考试真题答案及解析多项选择题
21、关于现浇水泥混凝土路面对原材料要求的说法,正确的是()。
A、城镇快速路可采用矿渣水泥
B、粗集料应采用质地坚硬、耐久、洁净的碎石,粒径不得大于31.5mm
C、外加剂应符合国家标准并有合格证
D、传力杆、滑动套材质、规格应符合规定
E、海砂不得用于混凝土面层
正确答案:BCD
解析:城镇快速路、主干路应采用42、5级以的道路硅酸盐水泥或硅酸盐水泥、普通硅酸盐水泥;其他道路可采用矿渣水泥,其强度等级宜不低于32、5级,选项A错误。海砂不得直接用于混凝土面层,淡化海砂不得用于城镇快速路、主干路、次于路,可用于支路,选项E错误。
22、特重交通水泥混凝土路面宜选用()。基层。
A、水泥稳定粒料
B、级配粒料
C、沥青混凝土
D、贫混凝土
E、碾压混凝土
正确答案:CDE
解析:特重交通宜选用贫混凝土、碾压混凝土或沥青混凝土基层。
23、下列选项中属于施工技术方案的主要内容有()。
A、施工机械
B、施工组织
C、作业指导书
D、网络技术
E、施工顺序
正确答案:ABE
解析:施工技术方案主要包括施工方法、施工机械、施工组织、施工顺序、现场平衡布置和技术组织措施六个方面的内容。
24、预应力混凝土连续梁的悬臂浇筑段前端底板和桥面高程的确定,是连续梁施工的关键问题之一,确定悬臂浇筑段前段高程时应考虑()。
A、挂篮前端的垂直变形值
B、预拱度值
C、施工人员的影响
D、温度的影响
E、施工中已浇筑段的实际高程
正确答案:ABDE
解析:确定悬臂浇筑段前段高程时应考虑的因素包括:①挂篮前端的垂直变形值;②顶拱度设置;③施工中已浇段的实际高程;④温度影响。
25、关于地下连续墙围护结构的说法,正确的有()。
A、刚度大、强度大
B、适用于所有地层
C、隔水性好
D、导墙结构对地基无特殊要求
E、可兼作为主体结构的一部分
正确答案:ABCE
解析:地下连续墙的特点包括:①刚度大,开挖深度大,可适用于所有地层;②强度大,变位小,隔水性好,同时可兼作主体结构的一部分;③可临近建、构筑物使用,环境影响小;④造价高。导墙结构应建立于坚实的地基之上,并能承受水土压力和施工机械设备等附加荷载,不得移位和变形,选项D错误。
26、关于沉井刃脚垫木的说法,正确的有()。
A、应使刃脚底面在同一水平面上,并符合设计起沉标高要求
B、平面布置要均匀对称
C、每根垫木的长度中心应与刃脚底面中心线重合
D、定位垫木的布置应使沉井有对称的着力点
E、抽除垫木应按顺序依改进行
正确答案:ABCD
解析:刃脚的垫层采用砂垫层上铺垫木或素混凝土,且应满足下列要求:①垫层的结构厚度和宽度应根据土体地基承载力、沉井下沉结构高度和结构形式,经计算确定;素混凝土垫层的厚度还应便于沉井下沉前凿除。②砂垫层分布在刃脚中心线的两側范围,应考虑方便抽除整木;砂垫层宜采用中粗砂,并应分层铺设、分层夯实。③垫本铺设应使刃脚底面在同一水平面上,并符合设计起沉高程的要求;平面布置要均匀对称,每根垫木的长度中心应与刃脚底面中心线重合,定位垫木的布置应使沉井有对称的着力点。④采用素混凝土垫层时,其强度等级应符合设计要求,表面平整。
27、城市管道全断面修复技术主要有()。
A、内村法
B、缠绕法
C、喷涂法
D、密封法
E、灌浆法
正确答案:ABC
解析:全断面修复的方法有:内衬法、缠绕法、喷涂法。选项D、E为局部修补方法。
28、关于建、构筑实物内部的燃气管道安装,说法正确的有()。
A、不得穿过配电室,变电室、电缆沟
B、敷设在有腐蚀性介质的房间内必须采取防腐措施
C、穿过地下室时必须采取焊接连接
D、在有车通行的地方,敷设高度不应小于3.5m
E、当使用钢管时应采用承插式硬纤焊连接
正确答案:ABCE
解析:室内燃气管道不得穿过易燃易爆品仓库、配电室、变电室、电缆沟、烟道和进风道等地方,选项A正确。室内燃气管道不应敷设在潮湿或有腐蚀性介质的房间内。当必须敷设时,必须采取防腐蚀措施,选项B正确。燃气管道严禁引入卧室。当燃气水平管道穿过卧室、浴室或地下室时必须采取焊接连接方式,并必须设在套管中,选项C正确。在有车通行的地方,敷设高度不应小于4、5m,选项D错误。铜管应采用承插式硬钎焊连接,不得采用对接钎焊和软钎焊,选项E正确。
29、市政工程开工前的测量准备工作包括()。
A、对测量仪器、设备、工具进行符合性检查
B、办理桩点交接手续
C、对基准点、基准线和高程进行内业、外业复核
D、按施工方案编制工程测量方案
E、根据测量结果绘制竣工图
正确答案:ABC
解析:市政工程开工前的测量准备工作包括:①开工前应结合设计文件、施工组织设计,提前做好工程施工过程中各个阶段的工程测量的各项内业计算准备工作,并依照内业准备进行施工测量。②对测量仪器、设备、工具等进行符合性检查,确认符合要求。严禁使用未经计量检定或超过检定有效期的仪器、设备、工具。③根据填埋场建(构)筑物特点及设计要求的施工精度、施工方案,编制工程测量方案。④办理桩点交接手续。桩点应包括:各种基准点、基准线的数据及依据精度等级。施工单位应进行现场踏勘、复核。⑤开工前应对基准点、基准线和高程进行内业、外业复核。复核过程中发现不符或与相邻工程矛盾时,应向建设单位提出,进行查询,并取得准确结果。
30、下列分项工程中,需要编制安全专项方案并进行专家论证的是()。
A、跨度为30m的钢结构安装工程
B、开挖深度5m的基坑降水工程
C、架体高度20m的悬挑式脚手架工程
D、单件起吊重量为80KN的预制构件
E、搭设高度8m的混凝土模板支撑工程
正确答案:BCE
解析:选项A,跨度大于36m及以上的钢结构安装工程需编制安全专项方案并进行专家论证;选项D,单件起吊重量在100kN及以上的预制构件需编制安全专项方案并进行专家论证。
三、2018年二级建造师《市政公用工程管理与实务》考试真题答案及解析案例分析
(一)
背景资料:

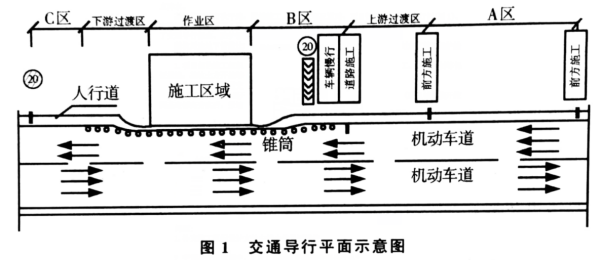

某公司承包一座雨水泵站工程泵站结构尺寸为23.4m(长)×13.2m(宽)×9.7m(高),地下部分深度5.5m,位于粉土、砂土层,地下水位为地面下3.0m。设计要求要求基坑采用明挖放坡,每层开挖深度不大于2.0m,坡面采用锚杆喷射混凝土支护基坑周边设置轻型井点降水。
基坑临近城市次干路,围挡施工占用部分现况道路,项目部编制了交通导行图(图1)。在路边按要求设置了A区、上游过渡区、B区、作业区、下游过渡区、C区6个区段,配备了交通导行标志、防护设施、夜间警示信号。
基坑周边地下管线比较密集,项目部针对地下管线距基坑较近的现况制定了管理保护措施,设置了明显的标识。
1、项目部的施工组织设计文件中包括质量、进度、安全、文明环保施工、成本控制等保证措施;基坑土方开挖等安全专项施工技术方案,经审批后开始施工。
2、为了能在雨期前完成基坑施工,项目部拟采取以下措施:
(1)采用机械分两层开挖;(2)开挖到基底标高后一次完成边坡支护:(3)机械直接开挖到基底标高夯实后,报请建设、监理单位进行地基验收。
问题:
1、补充施工组织设计文件中缺少的保证措施。
2、交通导行平面示意图中,A、B、C功能区的名称分别是什么?
3、项目部除了编制地下管线保护措施外,在施工过程中还需具体做哪些?
4、指出项目部拟采取加快进度措施的不妥之处,写出正确的做法。
5、地基验收时,还需要哪些单位参加?
参考答案:
1、施工组织设计文件中还应该补充的保证措施有:季节性施工保证措施、交通组织措施、构(建)筑物及文物保护措施、应急措施。
2、A区为警告区,B区为缓冲区,C区为终止区。
3、施工过程中,项目部还需做如下工作:
(1)施工过程中,必须设专人随时检查地下管线、维护加固设施,以保持完好。
(2)观测管线沉降和变形并记录,遇到异常情况,必须立即采取安全技术措施。
(3)建立应急组织体系,配备应急抢险的人员、物资和设备,组织体系应保证在紧急状态时可快速调动人员、物资和设备,并根据现场实际情况进行应急演练。
(4)出现异常情况,应立即通知管理单位人员到场处理、抢修。
4、(1)不妥之处一:采用机械分两层开挖不要。
正确做法:设计要求基坑采用明挖放坡,每层开挖深度不大于2.0m,而地下部分深度5.5m,所以应分三层进行开挖。
(2)不妥之处二:开挖到基底标高后一次完成边坡支护不妥。
正确做法:应分段进行,随着开挖及时边坡保护。
(3)不妥之处三:机械直接开挖到基底标高秀实后不妥。
正确做法:应在槽底预留200~300mm土层,由人工开挖至设计高程,整平。
5、项目部地基验收时,还需要勘察、设计、施工单位参加。
(二)

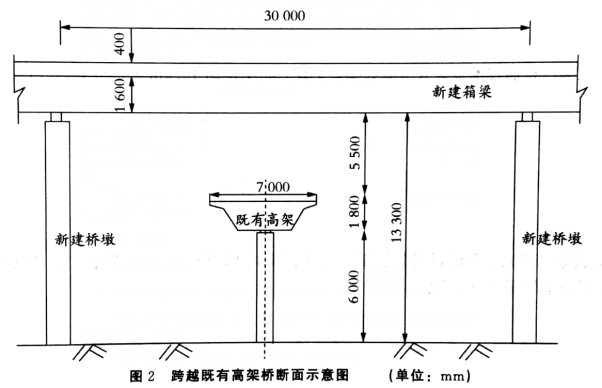

背景资料:某桥梁工程项目的下部结构已全部完成,受政府指令工期的影响,业主将尚未施工的上部结构分成A、B二个标段,将B段重新招标。桥面宽度17.5m,桥下净空6m,上部结构设计为钢筋混凝土预应力现浇箱梁(三跨一联),共40联。原施工单位甲公司承担A标段,该标段施工现场系既有废弃公路无需处理,满足支架法施工条件,甲公司按业主要求对原施工组织设计进行了重大变更调整;新中标的乙公司承担B标段,因B标施工现场地处闲置弃土场,地域宽广平坦,满足支架法施工部分条件,其中纵坡变化较大部分为跨越既有正在通行的高架桥段,新建桥下净空高度达13.3m(见图2)。
甲、乙两公司接受任务后立即组织力量展开了施工竞赛。甲公同利用既有公路**为支架基础,地基承载力符合要求。乙公司为赶工期,将原地面稍作整平后即展开支架搭设工作,很快进度超过甲公司。支架全部完成后,项目部组织了支架质量检查并批准模板安装。模板安装完成后开始绑扎钢筋。指挥部检查中发现乙公司施工管理存在问题,下发了停工到通知单。
问题:
1、原施工组织设计中,主要施工资源源配置有重大变更调整,项目部应如何处理?重新开工之前技术负责人和安全负责人应完成什么工作?
2、满足支架法施工的部分条件指的是什么?
3、B标支架搭设场地是否满足支架的地基承载力?应如何处置?
4、支架搭设前技术负责人应做好哪些工作?桥下净高13.3m部分如何办理手续?
5、支架搭设完成和模板安装后用什么方法解决变形问题?支架拼装间隙和地基沉降在桥梁建设中属哪一类变形?
6、跨越既有高架部分的桥梁施工需到什么部门补充办理手续?
参考答案:
1、(1)施工作业中发生施工资源配置有重大变更调整时,施工组织设计应及时修改或补充,经修改或补充的施工组织设计应按审批权限重新履行审批程序,需要重新经总承包单位技术负责人审批并加盖企业公章,并报总监理工程师批准后方可实施。
(2)重新开工前,技术负责人和安全负责人应针对变更后的施工组织设计及专项施工方案进行工前技术交底和安全技术交底的工作。
2、地域宽广平坦,施工平面多,便于搭设支架以及周边的临时设施建设。
3、(1)不满足。
(2)需做以下处理:①对地基基础进行预压;②支架的地基承载力应符合要求,必要时应采取加固处理和其他措施;③支架底部应有良好的排水措施,不得被水浸泡;④浇筑混凝土时应果取防止支架不均匀下沉的措施。
4、(1)支架搭设前技术负责人应做好下列工作:
①按施工组织、规范和设计要求主持编制专项施工方案,经建设单位项目负责人、施工单位技术负责人、总监理工程师审批之后实施。
②施工前还需要对施工管理人员与分包单位进行书面安全技术交底工作,并签字归档。
③对门架、配件,加固件等材料按规范要求进行检查、验收,严禁使用不合格配件。
④对搭设场地组织人员进行清理、平整,并做好排水。
(2)对于桥下净高13.3m的部分,还需要组织专家论证,根据专家论证报告修改方案,按规定进行审批及工前交底工作。
5、(1)支架搭设完成和模板安装后用预压方法以及预拱度的设置解决变形问题。
(2)支架拼装间隙和地基沉降在桥梁建设中属于非弹性变形。
6、需到市政工程行政主管部门和公安交通管理部门办理占用道路的审批手续。
(三)
背景材料:
某公司承建一项城市污水处理工程,包括调蓄池、泵房、排水管道等,调蓄池为钢筋混凝上结构,结构尺寸为40m(长)20m(宽)5m(高),结构混凝设计等级为C35,抗渗等级为P6。调蓄池底板与池壁分两次浇筑,施工缝处安装金属止水带,混凝土均采用泵送商品混凝土。
事件一:施工单位对施工现场进行封闭管理,砌筑了围墙,在出入口处设置了大门等临时设施,施工现场进口处悬挂了整齐明显的“五牌一图”及警示标牌。
事件二:调蓄池基坑开挖渣土外运过程中,因运输车辆装载过满,造成抛洒滴漏,被城管执法部门下发整改通知单。
事件三:池壁混凝土浇筑过程中,有一辆商品混凝土运输车因交通堵塞,混凝土运至现场时间过长,坍落度损失较大,泵车泵送困难,施工员安排工人向混凝土运输车罐体内直接加水后完成了浇筑工作。
事件四:金属止水带安装中,接头采用单面焊搭接法施工,搭接长度为15mm,铁钉固定就位,监理工程师检查后要求施工单位进行整改。
为确保调蓄池混凝土的质量,施工单位加强了混凝土浇筑和养护等各环节的控制,以确保实现设计的使用功能。
问题:
1、写出“五牌一图”的内容。
2、事件二中,为确保项目的环境保护和文明施工,施工单位对出场的运输做哪些防止拋洒滴漏的措施?
3、事件三中,施工员安排向罐内加水的做法是否正确?应如何处理?
4、说明事件四中监理工程师要求施工单位整改的原因?
5、施工单位除了混凝土的浇筑和养护控制外,还应从哪些环节加以控制质量?
参考答案:
1、五牌是指工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产(无重大事故)牌、文明施工牌;一图是指施工现场总平面图。
2、运输车辆防止抛酒滴漏的措施有:
(1)从事土方、渣土和施工垃圾运输车辆不得装载过满,并应加遮盖,采用密闭或覆盖措施。
(2)车辆出场前设专人检査,在场地出口处设置洗车池,待拉土车出去时将车轮冲洗干净。
(3)按指定地点倾卸,防止固体废弃物污染环境。
(4)应要求司机在转弯、上坡时减速慢行,避免遗酒。
3、(1)混凝土运输过程中严禁向拌合物中加水,施工员的做法不正确。
(2)正确做法:当流筑地点测得坍落度不能满足浇筑要求时,应对混凝土拌合物进行二次搅拌,二次搅拌中应加入原水灰比的水泥浆或二次接加减水剂进行,并按规定检测其坍落度,应符合设计要求和施工工艺要求。
4、监理工程师要求整改的原因有:
(1)金属止水带搭接长度不得小于20mm。
(2)金属止水带接头应按其厚度分别采用折叠咬接或搭接的方式,必须采用双面焊接。(3)止水带安装应牢固,位置准确,其中心线与变形缝中心线对正,带面不得有裂纹、孔洞等。不得在止水带上穿孔或用铁钉固定就位。
5、施工单位除了混凝土的浇筑和养护措施之外,还应从原材料、配合比、混凝土供应等各环节的控制,以确保实现设计的使用功能。另外,施工单位还应注意混凝土的搅拌、混凝土运输、模板及支架的安装及拆除、预应力施工、大体积混凝土裂缝控制以确保混凝土质量。
(四)

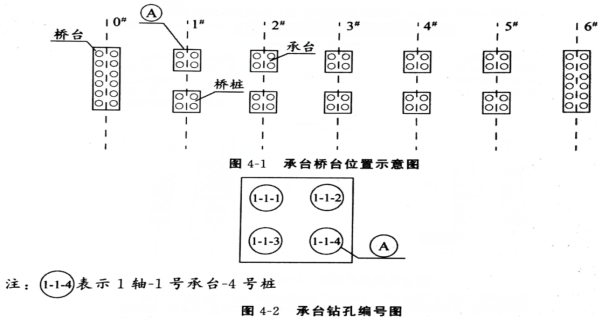

背景资料:某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图4-1所示,承台的桩位编号如图4-2所示。

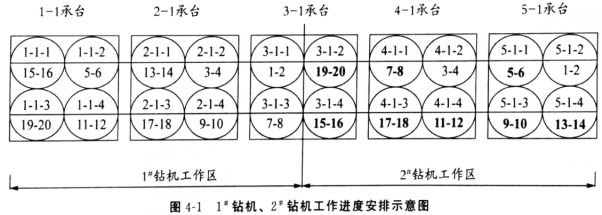

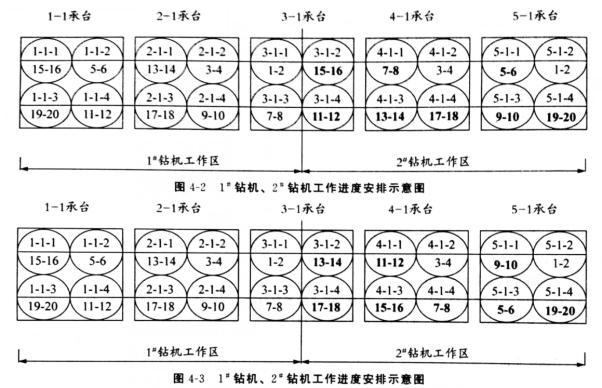

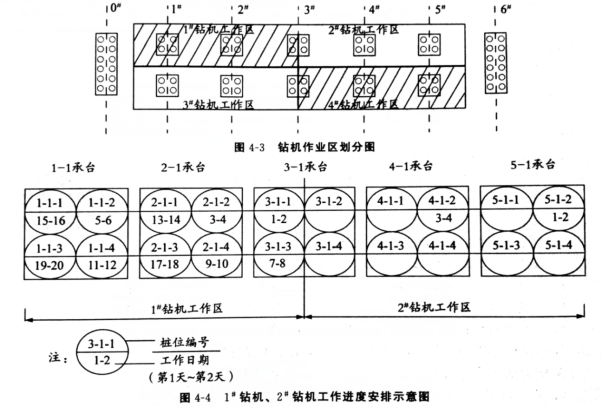

事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3,并提出了要求:①每台钻机完成10根桩;②一座承台只能安排1台钻机作业;③同一承台两桩施工间隙时间为2天。1钻机工作进度安排及2钻机部分工作进度安排如图4-4所示。
事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m。

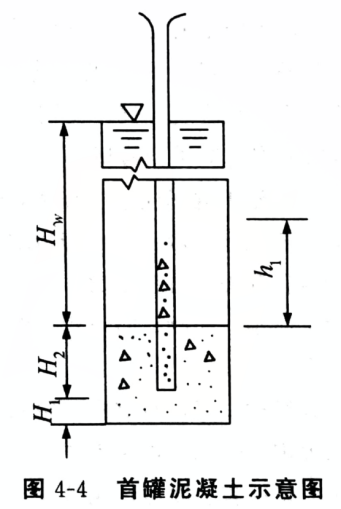

事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。
问题:
1、事件一中,补全2钻机工作区作业计划,用图4-4的形式表示。
2、钢筋笼标识应有哪些内容?
3、事件二中,吊放钢筋笼入孔时桩顶高度定位连接筋长度如何确定,用计算公式(文字)表示。

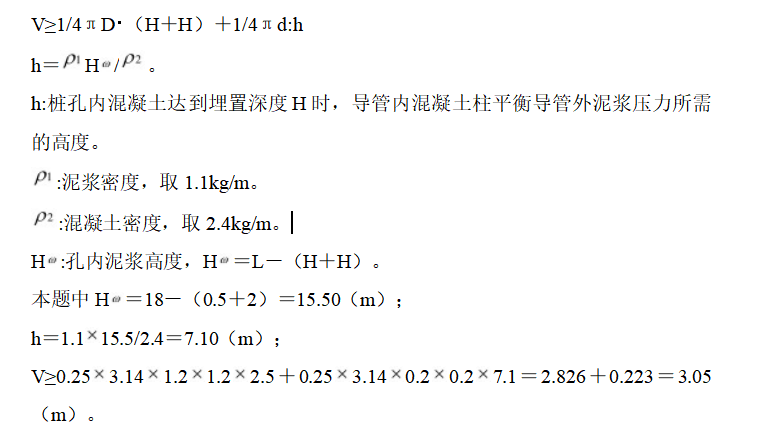

4、按照灌注桩施工技术要求,事件三中A值和首罐混凝土最小用量各为多少?
5、混凝土灌注前项目部质检员对到达现场商品混凝土应做哪些工作?
参考答案:
1、下列三种填法答出一种即可。
2、钢筋笼标识上应包括桩号、桩径、分节序号、分节长度、主筋与箍筋的直径及间距、材料检验结果、分节制作负责人等。
3、柱顶高度定位连接筋长度=护筒顶面标高一承台底面标高。
4、A=πR・L=3.14*0.6*18=3.14*0.36*18=20.35(m)。
首罐混凝土示意图如图4-4所示:
5、混凝土灌注前项目部质检员对到达现场商品混凝土应进行针对合格证、试验报告、出厂合格证、配合比报告单、混凝土外观(是否出现离析、泌水等现象)、配合比、坍落度、强度等内容的检查。
未经授权,禁止转载,发布者:建造师考证,出处:https://www.xingkaowang.com/14689.html
本站不对内容的完整性、权威性及其观点立场正确性做任何保证或承诺!内容仅供研究参考,付费前请自行鉴别。
免费答案:形考作业所有题目均出自课程讲义中,可自行学习寻找题目答案,预祝大家上岸成功
