注意:同学们,本文已对真题进行排版,清晰可见,下载后答案及解析在真题最下方,可下载打印自行作答!
2022年6月11日二级建造师考试
《机电工程管理与实务》真题及答案(1天3场)
一、2022年二级建造师《机电工程管理与实务》考试真题答案及解析单选题
1、设备开箱检查时,不需要参加的单位是()。
A、建设单位
B、施工单位
C、监理单位
D、设计单位
正确答案:D
解析:机械设备开箱时,应由建设单位、监理单位、施工单位共同参加。
2、6kV电气设备高压试验,无防护栏时,操作人员与高电压回路间最小安全距离是()。
A、0.5m
B、0.6m
C、0.7m
D、0.8m
正确答案:C
解析:进行高电压试验时操作人员与高电压回路间应具有足够的安全距离。例如,电压等级6~10kV,不设防护栏时,最小安全距离为0.7m。

3、按设计压力分类,压力参数为8MPa的工业管道是()。
A、低压管道
B、中压管道
C、高压管道
D、超高压管道
正确答案:B
解析:
4、关于钢制焊接常压容器制造、检验、试验的说法,正确的是()。
A、液压试验必须采用洁净水
B、气压试验必须采用干燥洁净的空气
C、不可用煤油渗漏试验代替充水试验
D、可以在制造厂生产,也可以在现场制作
正确答案:D
解析:试验液体一般采用水,需要时也可采用不会导致危险的其他液体。A错;
试验介质应采用干燥洁净的空气、氮气或其他不易燃和无毒的气体。B错;
在图样允许的情况下或经设计单位同意,可以用煤油渗漏试验代替盛水试验,C错。
5、自动化仪表综合控制系统的功能试验项目,不包括()。
A、配电柜试验
B、通信网络试验
C、控制器试验
D、工程师站试验
正确答案:A
解析:综合控制系统在回路试验和系统试验前应在控制室内对系统本身进行试验。试验项目应包括组成系统的各操作站、工程师站、控制器、个人计算机和管理计算机、总线和通信网络等设备的硬件和软件的有关功能试验。
6、火灾自动报警及联动控制系统的施工程序中,线缆敷设的紧后工序是()。
A、绝缘电阻测试
B、校线接线
C、预警设备安装
D、单机调试
正确答案:A
解析:施工准备→导管、线槽敷设→线缆敷设→绝缘电阻测试→设备安装→校线接线→单机调试→系统调试→系统检测、验收。
7、电梯自检试运行结束后,负责进行校验和调试的单位是()。
A、制造单位
B、安装单位
C、建设单位
D、检验单位
正确答案:A
解析:电梯自检试运行结束后,安装单位整理并向制造单位提供自检记录,由制造单位负责进行校验和调试。
8、下列机电项目中,必须进行招标的是()。
A、涉及抢险救灾的项目
B、使用世界银行援助资金的项目
C、采用不可替代的专利技术的项目
D、使用扶贫资金实行以工代赈的项目
正确答案:B
解析:在中华人民共和国境内进行机电工程建设项目,必须按下述规定招标:
(1)全部或部分使用国有资金投资或国家融资的项目,包括:使用预算资金200万元人民币以上,并且该资金占投资额10%以上的项目;使用国有企业事业单位资金,并且该资金占控股或者主导地位的项目。
(2)使用国际组织或者外国政府贷款、援助资金的项目,包括:使用世界银行、亚洲开发银行等国际组织贷款、援助资金的项目;使用外国政府及其机构贷款、援助资金的项目。
9、属于按索赔处理方法和处理时间不同划分的是()。
A、延期索赔
B、单项索赔
C、变更索赔
D、费用索赔
正确答案:B
解析:按索赔处理方法和处理时间不同划分:单项索赔和总索赔。
10、下列水系统中,需要进行专项验收的是()。
A、除盐水系统
B、循环水系统
C、锅炉给水系统
D、消防水系统
正确答案:D
解析:机电工程专项验收
1)消防验收;
2)人防设施验收;
3)环境保护验收;
4)防雷设施验收;
5)卫生防疫检测。
11、设备单机试运行应具备的条件中,包括()。
A、工程质量已验收合格
B、有关分项工程验收合格
C、工程中间交接已完成
D、整体工艺系统试验合格
正确答案:B
解析:单机试运行前应具备的条件:
1、有关分项工程验收合格。
2、施工过程资料齐全。
3、资源条件已满足。
4、技术措施已到位。
5、准备工作已完成。
12、工程回访中,对超过保修期的施工质量缺陷,正确的处理方式是()。
A、迅速处理
B、协商处理
C、拒绝处理
D、伺机处理
正确答案:B
解析:回访中发现的施工质量缺陷,如在保修期内要采取措施,迅速处理;如巳超过保修期,要协商处理。
13、关于电站汽包锅炉水压试验的说法,正确的是()。
A、水压试验用水的氯离子含量应大于0.2mg/L
B、锅炉水压试验压力应为过热器出口设计压力的1.5倍
C、一次汽系统水压试验压力应为汽包设计压力的1.25倍
D、再热器水压试验压力应为再热器出口设计压力的1.25倍
正确答案:C
解析:A选项:氯离子含量小于0.2mg/L;
B选项:锅炉水压试验压力应为过热器出口设计压力的1.25倍;
D选项:再热器水压试验压力应为再热器出口设计压力的1.5倍;
14、下列费用中,属于施工组织措施费的是()。
A、机械进出场费
B、总包服务费
C、脚手架工程费
D、二次搬运费
正确答案:D
解析:施工组织措施项目费,包括安全文明施工费(如:环境保护费、文明施工费、安全施工费、临时设随费)、提前竣工增加费、二次搬运费、冬雨期施工增加费、行车(行人)干扰增加费、特殊地区施工增加费。
15、关于绝热层伸缩缝及膨胀间隙留设的说法,正确的是()。
A、多层保冷层的施工,各层伸缩缝可不错开
B、高温设备及管道保温层的伸缩缝外,不再进行保温
C、伸缩缝留设的宽度,设备宜为25mm,管道宜为30mm
D、立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝
正确答案:下载完整版
解析:伸缩缝及膨胀间隙的留设要求:
(3)立式设备及垂直管道,应在支承件、法兰下面留设伸缩缝。D选项正确。
(6)伸缩缝留设的宽度,设备宜为25mm,管道宜为20mm。C选项错误。
(7)保温层的伸缩缝,应采用矿物纤维毡条、绳等填塞严密,并应捆扎固定。高温设备及管道保温层的伸缩缝外,应再进行保温。B选项错误。
(9)多层绝热层伸缩缝的留设:中、低温保温层的各层伸缩缝,可不错开;保冷层及高温保温层的各层伸缩缝,必须错开,错开距离应大于100mm.A选项错误。
16、项目部对分包队伍协调管理的内容中,属于对劳务分包协调管理的重点()。
A、作业面的调整
B、临时设施的布置
C、竣工结算编制
D、材料款使用调拨
正确答案:下载完整版
解析:劳务分包单位协调管理的重点。作业计划的安排、作业面的调整、施工物资的供给、质量管理制度和安全管理制度的执行、劳务费用的支付、分项工程的验收及其资料的形成和生活设施的安排。
17、通风给水排水调试检测时,中水监控系统的最低检测比例是()。
A、10%
B、20%
C、50%
D、100%
正确答案:下载完整版
解析:给水和中水监控系统应全部检测;排水监控系统应抽检50%,且不得少于5套,总数少于5套时应全部检测。
18、检查额定电压为380V电动机的绝缘电阻时,最低检测比例是()。
A、10%
B、20%
C、50%
D、100%
正确答案:下载完整版
解析:额定电压500V及以下的电动机用500V兆欧表测量电动机绝缘电阻,绝缘电阻不应小于0.5MΩ;检查数量为抽查50%,不得少于1台。
19、关于洁净空调系统安装的说法,正确的是()。
A、风管法兰垫料表面上应刷防腐涂料
B、高效过滤器的内外层包装不得带入洁净室
C、洁净度等级N4级的空调系统按中压系统风管要求制作
D、高效过滤器安装前洁净室的内装修工程必须全部完成
正确答案:下载完整版
解析:高效过滤器应在具备洁净条件下安装,避免其受到不洁净空气的污染,降低过滤器的使用寿命。
(1)高效过滤器安装前,洁净室的内装修工程必须全部完成,经全面清扫、擦拭,空吹12~24h后进行。
(2)高效过滤器应在安装现场拆开包装,其外层包装不得带入洁净室,但其最内层包装必须在洁净室内方能拆开。
(3)安装前应进行外观检查,重点检查过滤器有无破损漏泄等,并按规范要求进行现场扫描检漏,且应合格。
(4)安装时要保证滤料的清洁和严密。
20、关于低温热水辐射供暖系统盘管埋地敷设,说法正确的是()。
A、热熔
B、不应设置接头
C、卡套
D、采用卡压连接
正确答案:下载完整版
解析:保温热水辐射供暖系统埋地敷设的盘管不应有接头。
二、2022年二级建造师《机电工程管理与实务》考试真题答案及解析多选题
21、下列气体中,可用作气体绝缘材料的有()。
A、二氧化碳
B、空气
C、二氧化硫
D、氮气
E、六氟化硫
正确答案:B,C,D,E
解析:气体绝缘材料:有空气、氮气、二氧化硫和六氟化硫(SF6)等。
22、火力发电设备包括()。
A、集热塔
B、工业自动化仪表
C、水处理设备
D、承压蒸汽锅炉机组
E、汽轮发电机组
正确答案:B,C,D,E
解析:火力发电设备包括:承压蒸汽锅炉机组、汽轮发电机组、工业自动化仪表、管道及系统、水处理及制氢设备和系统。
23、管道工程测量的主要内容,包括()。
A、管道中点测量
B、中线测量
C、纵横断面测量
D、施工测量
E、标高基准点测量
正确答案:B,C,D
解析:管道工程测量的主要内容包括中线测量,纵、横断面测量及施工测量。
24、下列设备中,属于轻小型起重设备的有()。
A、液压千斤顶
B、起重滑车组
C、电动卷扬机
D、桅杆起重机
E、手拉葫芦
正确答案:下载完整版
解析:轻小型起重设备可分为:千斤顶、滑车、起重葫芦、卷扬机四大类。
25、焊接内部质量缺陷包括()。
A、气孔
B、焊瘤
C、裂纹
D、未熔合
E、弧坑
正确答案:下载完整版
解析:内部缺陷:如气孔、夹渣、裂纹、未熔合、偏析、显微组织不符合要求等。
26、自制检具用作检验手段,在使用前参与检验确认的人员有()。
A、施工员
B、检具使用人员
C、计量管理员
D、专业技术人员
E、现场质量员
正确答案:下载完整版
解析:施工过程中使用的专用或自制检具(如模具、样板等)用作检验手段时,使用前由现场质量检查员和专业技术人员按有关要求加以检验,并做好检验记录,记录交工程项目部计量管理员保存,随竣工资料归档。
27、临时用电工程检查、验收的内容包括()。
A、变压器
B、电缆线路
C、电工资格
D、接地与防雷
E、电气防护
正确答案:下载完整版
解析:临时用电工程检查内容包括:架空线路、电缆线路、室内配线、照明装置、配电室与自备电源、各种配电箱及开关箱、配电线路、变压器、电气设备安装、电气设备调试、接地与防雷、电气防护等。
28、关于工业安装工程施工质量验收的说法,正确的有()。
A、经返工或返修的检验项目应重新组织验收
B、主控项目的施工质量应符合相应专业验收标准规定
C、经返修或加固处理后的分部分项工程,按相应施工质量验收标准验收
D、经检测达不到设计要求,但经原设计单位核算认可的项目可以验收
E、对难以返工又难以确定质量的部位以有资质检测单位检测结论为验收依据
正确答案:下载完整版
解析:经返修或加固处理的分项、分部(子分部)工程,虽然改变了几何尺寸但仍能满足安全和使用要求,可按技术处理方案和协商文件的要求予以验收。C错。
29、建筑安装单位工程验收时,需复查部分分部工程的检验资料,这些分部工程涉及()。
A、环境保护
B、安全
C、设备安装
D、节能
E、使用功能
正确答案:下载完整版
解析:涉及安全、节能、环境保护和使用功能的分部工程应进行检验资料的复查。不仅要全面检查其完整性(不得有漏项缺项),而且对分部工程验收时补充进行的见证抽样检验报告也要复核。
30、特种设备安装、改造单位应当具备的资源条件中,包括()。
A、作业人员
B、内审报告
C、技术资料
D、检测仪器
E、法规标准
正确答案:下载完整版
解析:其具体资源条件要求有:
(1)人员,包括管理人员、技术人员、检测人员、作业人员等。
(2)工作场所,包括场地、厂房、办公场所、仓库等。
(3)设备设施,包括生产(充装设备)、工艺装备、检测仪器、试验装置等。
(4)技术资料,包括设计文件、工艺文件、施工方案、检测规程等。
(5)法规标准,包括法律、法规、规章、安全技术规范及相关标准。
三、2022年二级建造师《机电工程管理与实务》考试真题答案及解析案例分析
31、某安装公司承接一商务楼通风与空调安装工程,项目施工过程中,由于厂家供货不及时,空调设备安装超出计划6天,该项工作的自由时差和总时差分别为3天和8天,项目部通过采用CFD模拟技术缩减了3天空调系统调试时间,压缩了总工期。
项目部编制了质量预控方案表,对可能出现的质量问题采取了质量预控措施,例如针对风管矩形内弧形弯头设置了导流片。同时通过加强与装饰装修、给水排水、建筑电气及建筑智能化等专业之间的协调配合,有效保证了项目质量目标的实现。

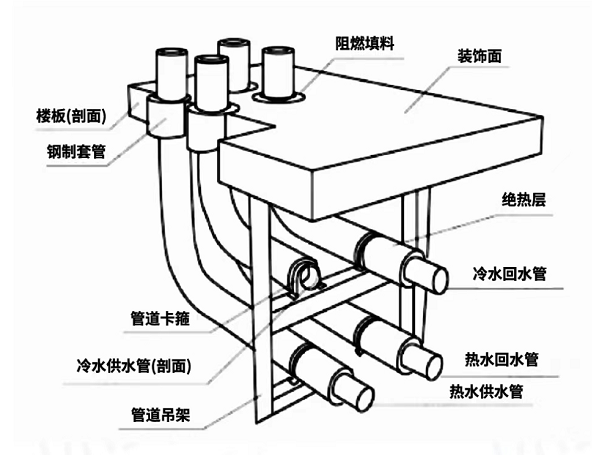

在施工过程中,监理工程师巡视发现空调冷热水管道安装中存在质量问题(见图3),要求限期整改,其中管道支架的位置和数量满足规范要求。
问题:
1、空调设备安装的进度偏差对后续工作和总工期是否有影响?说明理由,空调系统调试采用了哪种施工进度控制的主要措施?
2、通风空调专业与建筑智能化专业之间的配合包含哪些内容?
3、风管矩形内弧形弯头内设置导流片的作用是什么?
4、图3中空调冷热水管道安装存在的质量问题有哪些?应如何整改?
正确答案:
1、(1)1)对后续工作有影响。理由:空调设备:安装的进度偏差6天>该工作的自由时差3天。2)对总工期无影响。理由:空调设备安装的进度偏差6天<该工作的总时差8天。
(2)采用了技术措施。
2、(1)空调风管、水管、给水排水专业、电气专业及建筑智能等机电专业之间的管道、桥架、电缆等是否产生干涉。
(2)各系统设备接线的具体位置是否与电气动力配线出线位置一致。
(3)各机电专业为楼宇自控系统提供相关参数。其他机电设备订货前积极与建筑智能化承包商协调,确认各个信号点及控制点接口条件,保证各接口点与系统的信号兼容,保障楼宇系统方案的实现。
(4)协助楼宇自控系统安装单位的电动阀门、风阀驱动器和传感器的安装。
2、风管矩形内弧形弯头内设置导流片的作用:减少风管局部阻力或噪声。
3、问题一:管道穿楼板的钢制套管顶部与装饰面齐平。整改:管道穿楼管的钢制套管顶部应高出装饰面20~50mm。
问题二:管道穿楼板套管采用阻燃填料封堵。整改:应采用不燃材料封堵。
问题三:热水管在冷水管的下方。整改:热水管应设置在冷水管的上方。
32、某安装公司承接了一项生活垃圾焚烧发电项目,工作内容包括2500t/d台垃焚烧炉,1台25MW的汽轮机发电机组及配套工程等。焚烧支座重量32吨汽包中心标高42.5m,计划用250吨附带式起重机采用单主吊直接提升法完成汽包吊装就位。
项目部按施工进度计划安排250t履带起重机进场后,在现场组装时被监理工程师叫停。经查项目部编制的《250t履带起重机安拆专项方案》已经安装公司内部和监理工程师审批通过。离心送风机安装完成后,在电机单独试运首次启动时发现电机转向错误,停机处理后重新启动电机,运行20min后电机轴承温升异常,停机检查发现电机轴承润滑脂乳化,处理后再次启动电机,电机运行平稳。
厂区循环水管道设计为钢板卷管,项目质检员对完成的部分卷管进行质量检查,检查情况为:筒节纵向焊缝间距为160mm,卷管组对时相邻筒节两纵缝间距为160mm,管外壁加固环的对接焊缝与卷管纵向焊缝间距为70mm,加固环距卷管的环向焊缝间距为60mm。施工班组对检查出的问题及时进行整改。
问题:
1、监理工程师叫停履带起重机组装的做法是否正确?说明原因。
2、锅炉汽包安装的工序过程有哪些?
3、说明电机转向错误和轴承润滑脂乳化的处理方法。电机试运时对电机轴承的温度、振动的要求是什么?
4、指出卷管制作的不合格。说明理由。
正确答案:
1、(1)正确。
(2)原因:现场组装250t履带起重机属于超过一定规模的危险性较大的分部分项工程,除编制专项施工方案,安装公司还应组织专家进行论证。
2、汽包的划线→汽包支座的安装(汽包吊环的安装)→汽包的吊装→汽包的找正。
3、(1)在电源侧或电动机接线盒侧任意对调两根电源线即可。更换合格的润滑油。
(2)轴承表面测得的温度不得高于环境温度40°C,轴承振动速度有效值不得超过6.3mm/s。
4、(1)筒节纵向焊缝间距为160mm不合格。理由:卷管同一筒节两纵焊缝间距不应小于200mm。
(2)管外壁加固环的对接焊继与卷管纵向焊缝间距为70mm不合格。理由:加固环的对接焊缝应与管子纵向焊缝错开,其间距不应小于100mm。
33、某机电安装公司承接一办公楼机电安装项目,工程内容包括:建筑给排水、建筑电气、通风与空调、建筑智能化工程等。
安装公司依据施工组织设计、施工方案编制施工技术交底文件,并按层次、分阶段进行了交底。

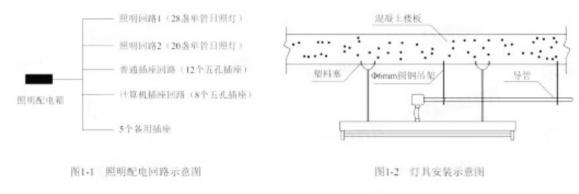

项目质检员对已完成的照明工程进行检查:配电箱安装牢固,箱内回路名称标注清晰。在照明配电回路调试中,质检员发现部分回路负荷分配不合理(见图1-1),要求施工人员整改。灯具安装过程中,专业监理工程师检查发现(见图1-2)灯具底座及导管吊架安装不符合施工规范,要求整改。
项目竣工验收前,监理工程师对机电安装工程的观感质量进行了验收,对于观感质量差的分部工程要求施工队进行返修处理。
问题:
1、施工技术交底的层次,阶段及交底形式应根据工程的哪些特点来确定?应在何时完成施工技术交底?
2、图1-1中照明配电箱共有几个回路负荷分配不合理?单一分支回路灯具、插座数量有何要求?
3、图1-2中灯具底座安装和导管吊架安装存在哪些错误?应如何整改?
4、分部工程观感质量的验收方式有哪些?评判观感质量的依据是什么?
正确答案:
1、(1)应根据工程的规模和施工的复杂程度、难易程度及施工人员的素质来确定。(2)必须在施工前完成。
2、(1)共有3个回路不合理;(2)①照明配电箱内每一单相分支回路灯具数量不宜超过25个。②插座为单独回路时,数量不宜超过10个。用于计算机电源插座数量不宜超过5个。3.错误一:灯具安装采用塑料塞固定;整改:在混凝土结构上严禁使用塑料塞固定,应采用预埋吊钩、膨胀螺栓固定。错误二:金属导管采用φ6mm圆钢吊架;整改:圆钢吊架的直径应不小于8mm。
4、验收方式有:观察、触摸或简单量测方式进行;评判依据:由个人的主观印象判断,综合给出质量评价。
34、某安装公司承接某工业工艺用蒸汽管道安装工程,蒸汽管道由锅炉房至工艺车间架空敷设,管道中心高度5.5m。主要工程量为φ219x6mm无缝钢管(材质为20号钢)约900m,各类阀门(包括电动阀门),流量计、安全附件等共90套(件),补偿方式为方形补偿器,工作内容:管道运输、管道切割、坡口打磨、焊接及压力法验,不包括管道防腐绝热,无损检测由第三方负责。
为方便施工在管道下方搭设施工脚手架,管道系统安装完成后,公司工程部组织技术部、质量安全部对项目部的竣工资料整理情况进行检查,部分检查情况为:工程的施工组织设计由项目经理主持编制,项目技术负责人审批,工程使用的管材、阀门、安全附件、焊接材料等都按规范进行进场质量检验或验收,记录齐全,各合格证,质量证明文件完备,管道水压试验记录显示:试压时共使用3块精度为1.0级的压力表,使用时均校验合格且在有效期内,检定记录完备。
问题:
1、工程中施工组织设计的编制、审批是否符合规定?说明理由。
2、管道水压试验时压力表的使用是否正确?说明原因。
3、指出安装公司在蒸汽管道安装施工中的危险源。
4、蒸汽管道安装前和交付使用前应办理什么手续?分别在哪个部门办理?
正确答案:
1、不符合规定。理由:施工组织设计应由安装公司技术负责人审批。
2、正确。管道压力试验中试验用的压力表数量不得少于2块,其精度不得低于1.6级,本工程中使用了3块精度为1.0级的压力表且压力表已经校验并在有效期内,满足要求使用正确。
3、蒸汽管道安装中存在的危险源有:坍塌、倒塌、高处坠落、火灾、爆炸、触电、高空作业、物体打击等。
4、与锅炉安装的蒸汽管道属于特种设备,安装前办理书面告知手续。交付使用前应办理监督检查手续。书面告知:直辖市或者设区的市级人民政府负责特种设备安全监督管理的部门;监督检查手续向相关检验机构办理。
未经授权,禁止转载,发布者:建造师考证,出处:https://www.xingkaowang.com/14286.html
本站不对内容的完整性、权威性及其观点立场正确性做任何保证或承诺!内容仅供研究参考,付费前请自行鉴别。
免费答案:形考作业所有题目均出自课程讲义中,可自行学习寻找题目答案,预祝大家上岸成功
