2020年二级建造师《机电工程管理与实务》考试真题答案及解析

注意:同学们,本文已对真题进行排版,清晰可见,下载后答案及解析在真题最下方,可下载打印自行作答!

2020年二级建造师考试

《机电工程管理与实务》真题及答案

一、2020年二级建造师《机电工程管理与实务》考试真题答案及解析单选题

1、建筑智能化工程中,电动阀门安装前应进行的试验是()。

A、模拟动作试验

B、阀门行程试验

C、关紧力矩试验

D、直流耐压测试

正确答案:A

解析:电磁阀、电动调节阀安装前,应按说明书规定检查线圈与阀体间的电阻,进行模拟动作试验和压力试验。

2、下列影响施工进度的因素中,属于施工管理能力的是()

A、材料价格的上涨

B、安装失误造成返工

C、新标准技术培训

D、施工图纸设计变更

正确答案:B

解析:施工单位管理能力:施工单位的自身管理、技术水平以及项目部在现场的组织、协调与管控能力的影响。例如,施工方法失误造成返工,施工组织管理混乱,处理问题不够及时,各专业分包单位不能如期履行合同等现象都会影响施工进度计划。

3、下列风机中,属于按照排气压强划分的是()。

A、通风机

B、混流式风机

C、轴流式风机

D、单级风机

正确答案:A

解析:风机按照排气质强的不同划分,可分为:通风机、鼓风机、压气机。

4、机电安装工程测量的基本程序内容中,不包括()。

A、设置纵横中心线

B、仪器校准或检定

C、安装过程测量控制

D、设置标高基准点

正确答案:B

解析:测量程序:设置纵横中心线→设置标高基准点→设置沉降观测点→安装过程测量控制→实测记录等。

5、自动化仪表安装施工程序中,“综合控制系统试验”的紧后工序是()。

A、投运

B、回路试验、系统试验

C、交接验收

D、仪表电源设备试验

正确答案:B

解析:自动化仪表安装施工程序

施工准备→配合土建制作安装盘柜基础→盘柜、操作台安装→电缆槽、接线箱(盒)安装→取源部件安装→仪表单体校验、调整安装→电缆敷设→仪表管道安装→仪表电源设备试验→综合控制系统试验→回路试验、系统试验→投运→竣工资料编制→交接验收。

6、电梯渐进式安全钳动作试验的载荷为()。

A、50%额定载重量

B、100%额定载重量

C、110%额定载重量

D、125%额定载重量

正确答案:D

解析:对瞬时式安全钳,轿厢应载有均匀分布的额定载重量;对渐进式安全钳,轿厢应载有均匀分布的125%额定载重量。

7、施工单位应急预案体系组成的文件不包括()。

A、综合应急预案

B、专项应急预案

C、专项施工方案

D、现场处置方案

正确答案:C

解析:生产经营单位应急预案分为:综合应急预案、专项应急预案、现场处置方案。

8、下列文件中,不属于施工技术交底依据的是()。,

A、施工合同

B、施工组织设计

C、施工图纸

D、专项施工方案

正确答案:A

解析:施工技术交底的依据:项目质量策划、施工组织设计、专项施工方案、施工图纸、施工工艺及质量标准等。

9、下列消防系统调试内容中,不属于自动喷水灭火系统的是()。

A、稳压泵调试

B、消防水泵调试

C、排水设施调试

D、喷射功能调试

正确答案:D

解析:自动喷水灭火系统的调试应包括:水源测试;消防水泵调试;稳压泵调试;报警阀调试;排水设施调试;联动试验。喷射功能调试属于固定消防炮灭火系统调试的内容。

10、关于施工计量器具使用管理的说法,错误的是()。

A、属于强制检定的应按周期进行检定

B、企业应建立完善的计量器具管理制度

C、任何单位和个人不得擅自拆卸、改装计量基准

D、强制检定周期可根据企业实际使用情况来确定,

正确答案:D

解析:对属于强制检定范围的计量器具应定期进行强制检定,未按照规定申请检定或者检定不合格的,企业不得使用。非强制检定计量器具的检定周期,由企业根据计量器具的实际使用情况,本着科学、经济和量值准确的原则自行确定。

11、下列施工质量控制行为中,属于事中控制的是()。

A、施工资格审查

B、施工方案审批

C、检验方法审查

D、施工变更审查

正确答案:D

解析:事中控制

施工过程中对所有的与工程最终质量有关的各个环节,包括对施工过程的中间产品(工序产品或分项、分部工程产品)的质量控制。(1)施工过程质量控制。包括工序控制(一般工序控制和特殊工序控制);工序之间的交接检查的控制;隐蔽工程质量控制;调试和检测、试验等过程控制。(2)设备监造控制。指大型特殊的设备必须派人到工厂监造。(3)中间产品控制。(4)分项、分部工程质量验收或评定的控制。(5)设计变更、图纸修改、工程洽商等施工变更的审查控制。选项ABC属于事前控制。

12、关于氧化镁电缆特性的说法,错误的是()

A、氧化镁绝缘材料是无机物

B、电缆允许工作温度可达250°C

C、燃烧时会发生有毒烟雾

D、具有良好的防水和防爆特性

正确答案:C

解析:氧化镁电缆的材料是无机物,耐高温(电缆允许长期工作温度达250℃,)、防爆、载流量大、防水性能好、机械强度高、寿命长、具有良好的接地性能等优点,但价格贵、工艺复杂、施工难度大。

13、下列绿色施工环境保护措施中,属于扬尘控制的是()。

A、对建筑垃圾进行分类

B、施工现场出口设置洗车槽

C、防腐保温材料妥善保管

D、施工后恢复被破坏的植被

正确答案:B

解析:扬尘控制

(1)运送土方、垃圾、设备及建筑材料等时,不应污损道路。运输容易散落、飞扬、流漏的物料的车辆,应采取措施封闭严密。施工现场出口应设置洗车设施,保持开出现场车辆的清洁。

(2)现场道路、加工区、材料堆放区宜及时进行地面硬化。

(3)土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于1、5m。

(4)对易产生扬尘的堆放材料应采取覆盖措施;对粉末状材料应封闭存放。

(5)建(构)筑物机械拆除前,做好扬尘控制计划。

(6)拆除爆破作业前应做好扬尘控制计划。

(7)不得在施工现场燃烧废弃物。

(8)管道和钢结构预制应在封闭的厂房内进行喷砂除锈作业。

14、机电工程项目成本控制的方法中,属于施工准备阶段控制的是()

A、成本差异分析

B、施工成本核算

C、优化施工方案

D、注意工程变更

正确答案:C

解析:计控核分考是施工阶段的。施工方案在施工前就应该编制好,因此是施工准备阶段的工作。

15、单机试运行方案由项目总工程师组织编制后,审定人是()

A、项目经理

B、企业总工程师

C、总监理工程师

D、建设单位负责人

正确答案:B

解析:试运行方案由施工项目总工程师组织编制,经施工企业总工程师审定,报建设单位或监理单位批准后实施。

16、下列临时用电的做法中,存在事故隐患的是()。

A、电线电缆架空或穿管敷设

B、配电箱进线采用三相五线

C、电动工具均有漏电保护

D、照明箱外壳未接保护零线

正确答案:D

解析:电气设备的金属外壳必须与保护零线PE连接。

17、下列情况中,无需到供电部门办理用电手续的是()。

A、增加用电

B、变更用电

C、增设一级配电

D、新装用电

正确答案:C

解析:申请新装用电、临时用电、增加用电容量、变更用电和终止用电,应当依照规定的程序办理手续。

18、建筑安装工程分部工程质量验收的负责人是()。

A、专业监理工程师

B、施工项目经理

C、设计单位技术负责人

D、建设单位项目负责人

正确答案:D

解析:分部(子分部)工程质量验收由监理单位总监理工程师或建设单位项目负责人组织施工单位项目负责人和技术、质量负责人等进行验收。

19、压力容器安装前,不需要查验的是()。

A、竣工图样和产品合格证

B、产品质量证明文件

C、压力容器监督检验证书

D、使用维护保养说明

正确答案:D

解析:压力容器安装前应检查其生产许可证明以及出厂技术文件和资料,检查设备外观质量。出厂技术文件和资料包括:竣工图样;产品合格证、产品质量证明文件及产品铭牌的拓印件或复印件;压力容器监督检验证书;压力容器安全技术监察规程规定的设计文件,如强度计算书等。

20、砌体工程量小于100m3的炉窑砌筑工程,在施工质量验收时应划分为()。

A、分部工程

B、分项工程

C、检验批

D、子分部工程

正确答案:B

解析:当炉窑砌体工程量小于100m3时,可将一座(台)炉窑作为一个分项工程。

二、2020年二级建造师《机电工程管理与实务》考试真题答案及解析多项选择题

21、关于履带式起重机安全作业的说法,正确的有()。

A、履带最大接地比压小于地面承载力

B、定期检验报告应在有效期内

C、负载行走应按说明书的要求操作

D、转场安拆均不需要检查验收

E、双机抬吊各承载小于额定载荷80%

正确答案:ABCE

解析:起重机安装后均需要进行检查验收。

22、下列设备中,属于工业整装锅炉附件的有()。

A、省煤器

B、引风机

C、风管除尘器

D、汽包

E、水冷壁

正确答案:ABC

解析:锅炉附件安装主要包括省煤器、鼓风机及风管除尘器、引风机、烟囱以及管道、阀门、仪表、水泵等安全附件的安装。

23、金属浮顶罐充水试验的检验内容主要有()。

A、罐壁强度

B、浮顶升降试验

C、储罐容积

D、排水管严密性

E、罐底严密性

正确答案:ABDE

解析:储罐充水试验:①检查罐底严密性;②罐壁强度及严密性;③固定顶的强度、稳定性及严密性;④浮顶及内浮顶的升降试验及严密性;⑤浮顶排水管的严密性;⑥进行基础的沉降观测。

24、关于建筑管道安装的说法正确的是()。

A、不同材质管道应先安装塑料管后安装钢制管道

B、埋地管道在安装结束隐蔽之前应进行隐蔽工程验收

C、冷热水管道垂直安装时在热水管道左侧

D、金属排水管横管固定在承重结构上的固定件间距不大于3m

E、室内排水立管与排出管端部的连接可采用两个45°弯头

正确答案:BE

解析:对于不同材质的管道应先安装钢质管道,后安装塑料管道。垂直安装时热水管道应在冷水管道左侧。金属排水管道上的吊钩或卡箍应固定在承重结构上。固定件间距;横管不大于2m;立管不大于3m。立管与排出管端部的连接,应采用两个45°弯头或曲率半径不小于4倍管径的90°弯头。

25、关于导管内穿线和槽盒布线的说法正确的与()。

A、同一交流回路导线可穿入不同金属导管内

B、不同电压等级的导线不能穿在同一导管内

C、导管内的导线接头应设置在专用的接线盒内

D、同一槽盒内不宜同时敷设绝缘导线和电缆

E、垂直安装的槽盒内导线敷设不用分段固定

正确答案:BCD

解析:同一交流回路的绝缘导线不应敷设于不同的金属槽盒内或穿于不同金属导管内。绝缘导线在槽盒内应有一定余量,并应按回路分段绑扎;当垂直或大于45°斜敷设时,应将绝缘导线分段固定在槽盒内的专用部件上,每段至少应有一个固定点。

26、关于洁净室空调风管制作的说法,正确的有()。

A、洁净度为N1级至N5级按中压系统风管制作

B、空调管道清洗后立即安装的风管可以不封口

C、内表面清洗干净且检查合格的风管可不封口

D、镀锌钢板风管的镀锌层损坏时应做防腐处理

E、矩形风管长度为800mm时不得有纵向拼接缝

正确答案:BDE

解析:洁净度等级N1级至N5级的按高压系统的风管制作要求。风管及部件制作完成后,用无腐蚀性清洗液将内表面清洗干净,干燥后经检查达到要求即进行封口,安装前再拆除封口。清洗后立即安装的可不封口。加工镀锌钢板风管应避免损坏镀锌层,如有损坏应做防腐处理。矩形风管边长不大于800mm时,不得有纵向接缝。

27、焊接作业时,焊工遵循的作业文件有()。

A、焊接作业指导书

B、焊接工艺评定报告

C、技术交底的记录

D、焊缝检验方案

E、焊缝热处理方案

正确答案:AC

解析:焊接作业指导书是指导焊接作业的文件。焊接之前还需要进行交底。交底记录里面有关于焊接的一些重要技术要求是指导焊接的依据。

28、设备找正时,常用的检测方法有()。

A、钢丝挂线法

B、放大镜观察接触法

C、显微镜观察法

D、高精度经纬仪测量法

E、导电接触讯号法

正确答案:ABDE

解析:常用设备找正的方法有钢丝挂线法、放大镜观察接触法、导电接触讯号法、经纬仪精密全站仪测量法。

29、关于电力架空线路架设及试验的说法中,正确的有()

A、导线连接电阻不应超过同长度导线电阻的2倍

B、检查架空线各相两侧的相位应一致

C、在额定电压下对空载线路的冲击合闸试验应进行3次

D、导线连接处的机械强度不应低于导线强度的90%

E、检验导线接头的连接质量可用红外线测温仪

正确答案:BCE

解析:导线连接电阻不应超过同长度导线电阻的1.2倍。导线连接处的机械强度不应低于导线强度的95%。

30、关于工业管道系统压力试验的说法,正确的有()。

A、脆性材料管道严禁气压试验

B、在热处理前完成管道压力试验

C、试验合格后应及时填写实验记录

D、压力试验宜采用液体作为试验介质

E、严禁在金属脆性转变温度下试验

正确答案:ACDE

解析:管道安装完毕,热处理和无损检测合格后,进行压力试验。

三、2020年二级建造师《机电工程管理与实务》考试真题答案及解析案例分析

31案例一

某气体处理厂新建一套天然气乙烷生产装置,工程内容包括脱乙烷塔,丙烷制冷机组(两套)冷箱的安装及配套的钢结构、工艺管道、电器和仪表的安装调整等,某公司承接该项目后,成立项目部进行项目策划,策划书中强调施工质量控制,全面实行“三检制”。安装后期,在制冷机组冲洗前,项目部对设备滑动轴承间隙进行了测量,均符合要求,按计划冲洗后,除一-路支管外,其余油管路全部冲洗合格,针对–路冲洗不合格的油管,项目部采取的冲洗措施:将其他支管及主管的连接处如加设盲板,加大不合格支管的冲洗流量,采取措施后冲洗合格。试车时,主轴轴承烧毁,初步设计直接经济损失10万元,经C查在隔离盲板拆除过程中,通往主轴的问朋友油路、、上的隔离盲板漏拆。监理工程师认为项目部未能严格执行承诺的“三检制”青今项目部限期上报质最重故报制”责令项目部限期、上报质量事故报告,项目部按要求及时编写报告,并上报了质量事故,报告内容:事故发生的时间地点,工程项目名称,事故发生后采取的措施,事故报告单位,联系人及联系方式等、监理T程师认为质量事故报告内容不完整,需要补充。监理工程师在检查钢结构一级焊缝表面质量时,发现存在咬边、未焊满,根部收缩,弧坑,裂纹等质量缺陷,要求项目部加强焊工的培训并对焊工的资质进行了再次检查,项目部进行整改和培训,作业人员的技术水平达到要求,项目禁止顺利并按时完工。

问题

1、制冷机组滑动轴承间隙要测量哪几个项目?分别用什么方法测量?

2、针对主轴承烧毁事件,项目部在“三检制”的哪些环节上出现了问题?

3、本工程的质量事故报告还应补充哪些内容?建设单位负责人,接到报告后应于多长时间内向当地有关部门报告?

4、钢结构的一级焊缝中还可能存在哪些表面质量缺陷?

正确答案:

1、(1)滑动轴承间隙要测量顶间隙、侧间隙、轴向间隙。(2)顶间隙可用压铅法检查;侧间隙采用塞尺进行测量;轴向间隙用塞尺或千分表测量。

2、自检:操作人员没有对自己的工作进行自我检查。互检:操作人员之间没有做好相互监督,试车操作人员没有对上道工序进行交接检验。专检:质量检验员没有对拆除盲板的施工班组完成的作业进行检验。

3、(1)本工程的质量事故报告还应补充:工程各参建单位名称、事故发生的简要经过、伤亡人数和初步估计的直接经济损失;事故的初步原因;事故控制情况。

(2)建设单位负责人接到报告后应于1小时内向当地有关部门报告。

4、钢结构的一级焊缝中还可能存在表面气孔、表面夹渣、焊瘤。

32、案例二

安装公司承接-商务楼的机电安装工程项目,工程内容包括:通风空调,给排水建筑电气和消防工程等。A公司签订合同后经业主同意将消防工程分包给B公司。在开工前,A公司组织有关工程技术人员管理人员依据施工组织设计,设计文件,施工合同和设备说明书等资料,对相关人员进行项目总体交底。A公司项目部进场后,依据施工验收规范和施工图纸制定了金属风管的安装程序:测量放线->支吊架安装-→风管检查-→组合连接–→风管调整-→风管绝热-→漏风量测量→质量检查。风管制作材料有1、0mm,1、2mm镀锌钢板,角钢等,施工后风管板材拼接,风管制作,风管法兰连接等检查均符合质量要求,但防火阀安装风管穿墙(见图1)存在质量问题监理工程师要求项目部返工,项目组织施工人员返工后,工程质量验收合格。

2020年二级建造师《机电工程管理与实务》考试真题答案及解析

问题

1、开工前,需要对哪些相关人员进行项目总体交底?

2、项目部制定的金属风管安装程序存在什么问题?会造成什么后果。

3、本工程的风管板材拼接应采用哪种方法?风管与风管的连接方式?

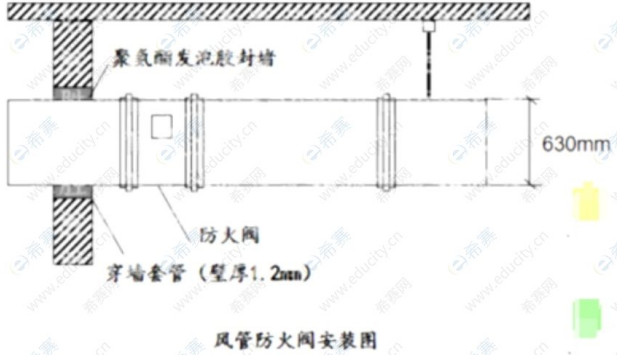

4、图1的示意图中有哪些不符合规范要求?写出正确的做法。

正确答案:1、项目总体交底对项目部职能部门、专业技术负责人和主要施工负责人及分包单位有关人员进行交底。

2、(1)风管安装程序存在的问题:先进行风格的绝热再进行漏风量测量。(2)造成的后果:如果漏风量不符合要求,需要对管道进行返工或返修,安装好的绝热层会遭到破坏。

3、金属风管板材的拼接采用咬口连接、铆接、焊接连接等方法。风管与风管连接采用法兰连接、薄钢板法兰连接等。

4、(1)穿墙套管的厚度仅为1.2mm不符合规范要求。正确做法:穿墙套管的厚度不得低于1.6mm。(2)风管与穿墙套管之间采用聚氨酯发泡进度封堵不符合规范要求。正确做法:风管与套管只见那应采用不燃柔性材料封堵严密。(3)直径大于等于630mm的防火阀没有设置独立的支吊架不符合规范要求。正确做法:直径大于等于630mm的防火阀应设置独立的支吊架。

33案例三

某安装公司承包某热电厂项目的机电安装工程,主要设备材料(如母线槽等)、由施工单位采购,合同签订后,安装公司履行相关施工手续,编制了施工方案及各分项工程施工程序。施工方案内容包括:工程概况、编制依据、施工准备、质量安全保证措施,针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→母线槽绝缘测试→母线槽安装→通电前绝缘测试→送电验收。在施工过程中发生了以下事件:建设单位对配电母线槽的用途提出新的要求,通知设计单位单位但其未能及时修改出图,后经协调设计单位提供了设计修改图纸,供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位导致母线槽安装完成后,因没能很好的进行C成品保护。遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见图2)

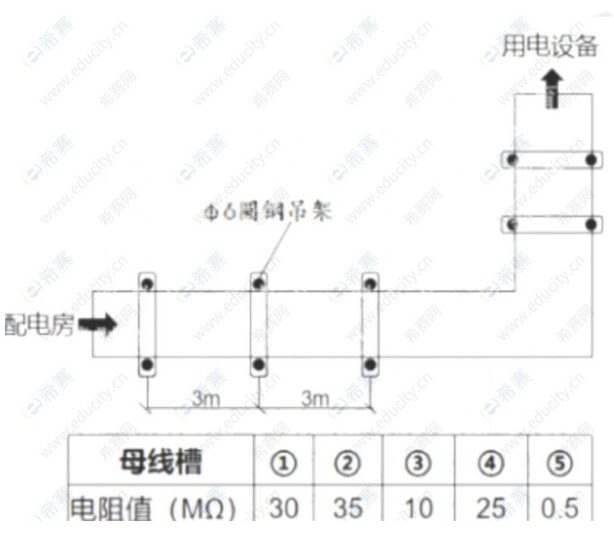

单位工程款未及时支付给施工单位导致母线槽安装完成后,因没能很好的进行成品保护。遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(见图2)质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如表2所示,母线槽经干燥处理后,增加圆钢吊架返工安装,通电验收合格。但造成工期延误。

2020年二级建造师《机电工程管理与实务》考试真题答案及解析

1、安装公司编制的施工方案还应包括哪些内容?

2、表2中,哪几节母线槽绝缘电阻测试值不符合规范要求?写出合格标准。

3、图2中,母线槽安装有哪些不符合规范要求?写出符合规范要求。

4、分别指出建设、设计和施工单位的哪些原因造成了工期延误?

正确答案:

1、施工方案还包括施工安排、施工进度计划、与资源配置计划、施工方法及工艺要求等基本内容。

2、(1)第三节和第五节母线槽绝缘电阻测试不符合规范要求。(2)合格要求:母线槽的绝缘电阻不应低于20MΩ。

3、(1)圆钢吊架的直径仅为6mm不符合规范要求。正确做法:圆钢吊架的直径不小于8mm。(2)水平母线槽吊架间距为3m不符合规范要求。正确做法:吊架间距不应大于2m。(3)转弯处支架不符合规范要求。正确做法:转弯处应增设支架加强。

4、(1)建设单位对母线槽提出新的要求,没有及时支付工程款。(2)设计单位没有及时提供修改图纸。(3)施工单位没有做好成品保护,母线槽安装不符合规范要求,导致返工。

34案例四

某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢筋混凝土结构,水泵设计为三用一备,设计的一台2tx6m单梁式起重机用于泵体设备的检修吊装。该泵站为全场提供循环冷却水。其中鼓风机房冷却水管道系统(主要材料间表4),冷却水泵站工程设计对管道冲洗无特别要求。在泵房阀门、材料进场开箱验收时,所有阀门合格证和质量证明文件齐全,但有一台DN300的电动蝶阀驱动转换开关无法动作,安装公司施工人员认为该问题不影响阀门与管道的连接,遂将该阀门运至安装现场准备安装。安装公司在起重机安装完成验收合格后,整理起重机竣工资料向监理工程师申请验收时,监理工程师认为施工资料中缺少特种设备安装告知及监督检验资料,要求安装公司补齐。鼓风机房冷却水管道系统水压试验合格后,进行管道冲洗,冲洗压力和冲洗最小流量满足要求,冲洗验收合格。表4鼓风机房冷却水管道系统主要材料

2020年二级建造师《机电工程管理与实务》考试真题答案及解析

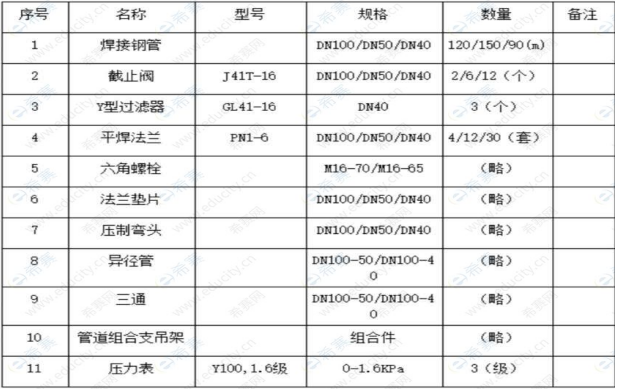

1、表4中除焊接钢管、截止阀、平焊法兰、异径管、三通,还有哪几种材料属于管道组成件?

2、安装公司施工人员在阀门]开箱验收时的做法是否正确?应如何处置?

3、在起重机竣工资料报验时,监理工程师的做法是否正确?说明理由。

4、鼓风机房冷却水管道系统冲洗的合格标准是什么?系统冲洗的最低流速为多少?系统冲洗所需最小流量的计算应依据哪个规格的管道?

参考答案:

1、管道组成件还有:Y型过滤器、法兰垫片、压制弯头。

2、(1)安装施工人员在开箱验收时的做法不正确。(2)应该这样处置:DN300电动蝶阀的手动与电动转换开关无法动作属于质量问题,对质量不合格的材料应拒绝接收。

3、(1)监理工程师要求不正确。(2)理由:额定重量≥3t且提升高度≥2 m的起重机才属于特种设备的法定范围,此桥式起重机的额定起重量仅为2t,不在法定范围内,不需要进行监督检验和书面告知。

4、(1)鼓风机冷却水管道冲洗的合格标准是:排出口的水色和透明度与入口水目测一致。(2)系统冲洗的最低流速为1.5m/s。(3)管道系统冲洗,所需最小流量的计算应依据DN100的管道。

2020年二级建造师《机电工程管理与实务》考试真题答案及解析
2020年二级建造师《机电工程管理与实务》考试真题答案及解析

2020年二级建造师《机电工程管理与实务》考试真题答案及解析

黄金VIP黄金VIP免费
资源价格: ¥5.00 资源格式: PDF 下载方式: 百度网盘 资源页数: 16页
已付费?登录刷新

禁止转载未经授权,禁止转载,发布者:建造师考证黄金VIP,出处:https://www.xingkaowang.com/14218.html

本站不对内容的完整性、权威性及其观点立场正确性做任何保证或承诺!内容仅供研究参考,付费前请自行鉴别。

免费答案:形考作业所有题目均出自课程讲义中,可自行学习寻找题目答案,预祝大家上岸成功

(0)
上一篇 2024年1月2日 下午2:39
下一篇 2024年1月2日 下午3:35

相关推荐

  • 2023年二级建造师《机电工程管理与实务》考试真题答案及解析(2天3科)

    2023年6月4号二级建造师考试 《机电工程管理与实务》真题及答案(2天3场) 一、2023年二级建造师《机电工程管理与实务》考试真题答案及解析(2天3科)单选题 1、关于二次回路检验,说法正确的是() A、应测量二次回路绝缘电阻 B、所有的熔断器都应拆下 C、应进行交流耐压试验 D、一次回路应带有运行电压 正确答案:A 解析:选项A正确,接通二次回路电源之…

    2024年1月6日
  • 2023年二级建造师《机电工程管理与实务》考试真题答案及解析(1天3科)

    2023年6月4号二级建造师考试 《机电工程管理与实务》真题及答案(1天3科) 一、2023年二级建造师《机电工程管理与实务》考试真题单选题答案及解析(1天3科) 1、安装现场的过盈等部件的装配,主要采用()。 A、加热伸长法 B、加热装配法 C、液压拉伸法 D、测量伸长法 正确答案:B 解析:过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法,…

    2024年1月6日
  • 2022年6月二级建造师《机电工程管理与实务》考试真题答案及解析(2天3场)

    2022年6月12全国执业二级建造师 《机电工程管理与实务》真题及答案(2天3场) 一、2022年6月二级建造师《机电工程管理与实务》考试真题答案及解析(2天3场)单选题 1、机电工程的专项验收不包括()。 A、环境保护验收 B、人防设施验收 C、景观照明验收 D、防雷设施验收 正确答案:C 试题解析:机电工程专项验收,消防验收;人防设施验收;环境保护验收;…

    2024年1月6日
  • 2022年二级建造师《机电工程管理与实务》考试真题答案及解析

    2022年6月11日二级建造师考试 《机电工程管理与实务》真题及答案(1天3场) 一、2022年二级建造师《机电工程管理与实务》考试真题答案及解析单选题 1、设备开箱检查时,不需要参加的单位是()。 A、建设单位 B、施工单位 C、监理单位 D、设计单位 正确答案:D 解析:机械设备开箱时,应由建设单位、监理单位、施工单位共同参加。 2、6kV电气设备高压试…

    2024年1月4日
  • 2021年5月30日二级建造师《机电工程管理与实务》考试真题答案及解析

    2021年5月30日二级建造师考试 《机电工程管理与实务》真题及答案 一、2021年5月30日二级建造师《机电工程管理与实务》考试真题答案及解析单选题 1、建设工程竣工验收时,审核竣工文件的单位是()。 A、施工单位 B、监理单位 C、建设单位 D、设计单位 正确答案:B 解析:竣工文件的编审要求:竣工文件由施工单位负责编制,监理负责审核。 2、下列沟通协调…

    2024年1月2日
  • 2021年5月二级建造师《机电工程管理与实务》考试真题答案及解析

    2021年5月23日二级建造师考试 《机电工程管理与实务》真题及答案 一、2021年5月二级建造师《机电工程管理与实务》考试真题答案及解析单选题 1、阀门与管道连接时,要求阀门在开启状态下安装的是()方式连接。 A、法兰 B、沟槽 C、螺纹 D、焊接 正确答案:D 解析:当阀门与管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装。以焊接方式连接时,阀门应在开…

    2024年1月2日
  • 2020年12月二级建造师《机电工程管理与实务》考试真题答案及解析

    2020年12月二级建造师考试 《机电工程管理与实务》真题及答案 一、2020年12月二级建造师《机电工程管理与实务》考试真题答案及解析单选题 1、工业安装钢结构工程检验批划分的依据是() A、按部位或工程量 B、按工序或部位 C、按施工段或膨胀缝 D、按设备台(套)或机组 正确答案:B 解析:B正确:钢结构工程:(1)按工序或部位划分检验批,便于质量验收,…

    2024年1月2日
  • 2019年二级建造师《机电工程管理与实务》考试真题答案及解析

    2019年全国二级建造师执业资格考试 《机电工程管理与实务》真题答案及解析 一、2019年二级建造师《机电工程管理与实务》考试真题答案及解析单项选择题 1、下列材料中,可用于制作热电偶丝的是()。 A、紫铜 B、锡黄铜 C、锰白铜 D、锻青铜 正确答案:C 解析:纯铜常称紫铜,主要用于制作电导体及配制合金。黄铜是以锌为主要合金元素的铜合金。黄铜分为普通黄铜和…

    2023年12月31日
  • 2018年二级建造师《机电工程管理与实务》考试真题答案及解析

    2018年全国二级建造师执业资格考试 《机电工程管理与实务》真题答案及解析 一、2018年二级建造师《机电工程管理与实务》考试真题答案及解析单项选择题 1、下列有色金属材料中,不属于铜合金的是()。 A、紫铜 B、青铜 C、黄铜 D、白铜 正确答案:A 解析:铜合金一般分黄铜、青铜和白铜三大类。纯铜常称紫铜。 2、用于完成介质间热量交换的换热设备是()。 A…

    2023年12月31日

发表回复

登录后才能评论
联系我们

邮件:xingkaowang@163.com

QQ:994370779

工作时间:周一至周五,9:30-17:30,节假日休息

人工解题

人工解题

会员学期新增题免费解答

年费享实践作业、小论文定制

可单独实践报告、小论文定制

解题QQ:994370779

售后反馈
微信公众号
微信公众号
分享本页
返回顶部
