注意:同学们,本文已对真题进行排版,清晰可见,下载后答案及解析在真题最下方,可下载打印自行作答!
2018年全国二级建造师执业资格考试
《机电工程管理与实务》真题答案及解析
一、2018年二级建造师《机电工程管理与实务》考试真题答案及解析单项选择题
1、下列有色金属材料中,不属于铜合金的是()。
A、紫铜
B、青铜
C、黄铜
D、白铜
正确答案:A
解析:铜合金一般分黄铜、青铜和白铜三大类。纯铜常称紫铜。
2、用于完成介质间热量交换的换热设备是()。
A、分离器
B、反应器
C、冷凝器
D、分解锅
正确答案:C
解析:主要用于完成介质间热量交换的压力容器称为换热设备。如管壳式余热锅炉、热交换器、冷却器、冷凝器、蒸发器等。
3、工程测量的核心是()。
A、测量精度
B、设计要求
C、减少误差累积
D、检核
正确答案:D
解析:检核是测量工作的核心。
4、吊装作业若采取同类型、同规格起重机双机抬吊时,单机载荷最大不得超过额定起重量的()。
A、75%
B、80%
C、85%
D、90%
正确答案:B
解析:采用双机抬吊时,宜选用同类型或性能相近的起重机,负荷分配应合理,单机载荷不得超过额定起重量的80%。
5、下列试验中,不属于焊后致密性试验的是()。
A、氨气试验
B、煤油试漏
C、液压强度试验
D、真空箱试验
正确答案:C
解析:焊后致密性试验包括:液体盛装试漏、气密性试验、氨气试验、煤油试漏、氨气试验、真空箱试验。
6、现场组装的大型设备,各运动部件之间的相对运动精度不包括()。
A、直线运动精度
B、圆周运动精度
C、传动精度
D、配合精度
正确答案:D
解析:各运动部件之间的相对运动精度。现场组装大型设备各运动部件之间的相对运动精度包括直线运动精度、圆周运动精度、传动精度等。
7、电力架空线路需在横担固定处加装软垫的是()。
A、转角杆横担
B、全瓷式瓷横担
C、终端杆横担
D、耐张杆横担
正确答案:B
解析:全瓷式瓷横担的固定处应加软垫。
8、下列管道试验中,可结合试车一并进行的是()。
A、真空试验
B、通球试验
C、泄漏性试验
D、压力试验
正确答案:C
解析:泄漏性试验可结合试车一并进行。
9、锅炉系统安装程序中,水冷壁安装的紧前工序是()。
A、钢架组合安装
B、集箱安装
C、汽包安装
D、省煤器安装
正确答案:B
解析:锅炉系统安装施工程序:基础和材料验收一钢架组装及安装一汽包安装一集箱安装一水冷壁安装一空气预热器安装一省煤器安装一低温过热器安装一高温过热器安装一刚性梁安装一本体管道安装一阀门及吹灰设备安装一燃烧器、油枪、点火枪的安装一烟道、风道的安装一炉墙施工一水压试验一风压试验一烘炉、煮炉、蒸汽吹扫一试运行。
10、下列关于储罐充水试验规定的说法,错误的是()。
A、充水试验采用洁净水
B、试验水温不低于5校
C、充水试验的同时进行基础沉降观测D、放水过程中应关闭透光孔
正确答案:D
解析:一般情况下,充水试验采用洁净水;特殊情况下,如采用其他液体充水试验,必须经有关部门批准。对不锈钢罐,试验用水中氯离子含量不得超过25mg/L。试验水温均不低于5校。充水试验中应进行基础沉降观测,如基础发生设计不允许的沉降,应停止充水,待处理后,方可继续进行试验。充水和放水过程中,应打开透光孔,且不得使基础浸水。
11、自动化仪表工程须连续投入运行(),运行正常后方具备交接验收条件。
A、24h
B、36h
C、48h
D、72h
正确答案:C
解析:仪表工程连续48h开通投入运行正常后,即具备交接验收条件。
12、下列关于静置设备的金属保护层施工要求的说法,正确的是()。
A、金属保护层应自上而下敷设
B、环向接缝宜采用咬接
C、纵向接缝宜采用插接
D、搭接或插接尺寸应为30~50mm
正确答案:D
解析:静置设备和转动机械的绝热层,其金属保护层应自下而上进行敷设。环向接缝宜采用搭接或插接,纵向接缝可咬接或搭接,搭接或插接尺寸应为30~50mm。平顶设备顶部绝热层的金属保护层,应按设计规定的斜度进行施工。
13、下列关于耐火喷涂料施工技术要求的说法,错误的是()。
A、喷涂方向与受喷面成60。~75。夹角
B、喷涂应分段连续进行
C、喷涂料应采用半干法喷涂
D、施工中断时,宜将接楼处做成直楼
正确答案:下载完整版
14、按照国家工程建设消防技术标准的规定,建设单位在验收后应当报消防部门备案的工程是()。
A、建筑总面积10000m2的广播电视楼
B、建筑总面积800m2的中学教学楼
C、建筑总面积550m2的卡拉OK厅
D、建筑总面积20000m2的客运车站候车室
正确答案:下载完整版
15、自动人行道自动停止运行时,开关断开的动作不用通过安全触点或安全电器来完成的是()。
A、过载
B、踏板下陷
C、扶手带入口保护装置动作
D、附加制动器动作
正确答案:下载完整版
16、按施工计量器具使用的管理规定,不属于企事业单位计量标准器具使用必备条件的是()。
A、取得ISO9000体系认证
B、具有正常工作所需要的环境条件
C、具有称职的保存、维护、使用人员
D、经计量检定合格
正确答案:下载完整版
17、临时用电施工组织设计的主要内容不包括()。
A、确定电源电线的位置及线路走向
B、绘制施工机械平面布置图
C、制定电气防火措施
D、进行负荷计算
正确答案:下载完整版
18、下列施工内容中,不属于特种设备监督检查范围的是()。
A、电梯安装
B、起重机械安装
C、压力管道安装
D、锅炉风道改造
正确答案:下载完整版
19、工业安装分部工程的质量验收应由()负责。
A、建设单位项目负责人
B、建设单位专业技术负责人
C、监理工程师
D、施工单位项目负责人
正确答案:下载完整版
20、按建筑安装工程验收项目的划分,监测与控制仪表子分部属于()分部工程。
A、建筑电气
B、通风与空调
C、建筑给排水及供暖
D、智能建筑
二、2018年二级建造师《机电工程管理与实务》考试真题答案及解析多项选择题
21、高层建筑排水管道按设计要求应设置()。
A、阻火圈
B、防火套管
C、防雷装置
D、伸缩节
E、补偿器
正确答案:下载完整版
22、当不允许在钢结构上做接地线焊接时,一般采用()做接地线跨接。
A、扁钢
B、圆钢
C、铜排
D、铜杆
E、两端焊(压)铜接头的导线
正确答案:下载完整版
23、下列洁净空调系统金属风管必须涂密封胶的位置有()。
A、法兰焊接处
B、咬口缝
C、翻边处
D、焊接缝
E、铆钉处
正确答案:下载完整版
24、下列关于建筑智能化工程系统检测的说法,正确的有()。
A、施工单位应组织项目检测小组
B、项目检测小组应指定检测负责人
C、检测前应提交试运行记录
D、检测的一般项目有一项不合格,系统检测结论为不合格
E、被集成系统接口检测不合格,集成系统的检测结果也为不合格
正确答案:下载完整版
25、工程项目索赔发生的原因中,属于不可抗力因素的有()。
A、台风
B、物价变化
C、地震
D、洪水
E、战争
正确答案:下载完整版
26、比较各施工方案技术的先进性,应包括的内容有()。
A、技术水平
B、技术创新程度
C、技术效率
D、实施的安全性
E、实施的地域性
正确答案:下载完整版
27、国家安全生产监督机构规定的特种作业人员有()。
A、焊工
B、司炉工
C、电工
D、水处理工
E、起重工
正确答案:下载完整版
28、下列场容管理措施中,不符合要求的有()。
A、施工现场围挡的高度1.5m
B、施工现场场地平整,有排水措施
C、施工地点和周围清洁整齐,做到随时清理,工完场清
D、严禁损坏污染成品、堵塞通道
E、在下风口设置紧急出口
正确答案:下载完整版
29、降低项目施工成本的组织措施有()。
A、将成本责任分解到各岗位
B、选择最佳施工方案
C、确定合理的工作流程
D、制定资金使用计划
E、采取必要的风险对策
正确答案:下载完整版
30、下列竣工技术资料中,属于施工记录资料的有()。
A、竣工图
B、图纸会审记录
C、质量事故处理报告及记录
D、隐蔽工程验收记录
E、单位工程质量验收记录
三、 2018年二级建造师《机电工程管理与实务》考试真题答案及解析案例分析题
案例(一)
背景资料:A安装公司承包某通风空调工程的施工,合同约定:冷水机组、冷却塔、水泵和风机盘管等设备由建设单位采购,其他材料及配件由A安装公司采购,工程质量达到通风空调工程施工质量验收规范要求。A安装公司进场后,因建设单位采购的设备晚于风管制作安装的开工时间,A安装公司及时联络空调设备供应商,了解设备的各类多数及到场时间并与B建筑公司协调交叉配合施工的时间与节点,编制了施工进度计划(见表1)并根据施工进度计划,制定了能体现合理施工顺序的作业进度计划。为保证安装质量,A安装公司将冷水机组找正等施工工序设置为质量控制点。
在风管系统安装过程中,A安装公司在设备安装前重点检查了静压消声装置的质量。在冷水机组和其他设备单机试运转全部合格后,进行了通风与空调系统无生产负荷下的联合试运行,对系统进行了风量、空调水系统、室内空气参数及防排烟系统的测定和调试。
问题:
1、进度计划中空调机房设备安装开始时间晚于水管制作安装多少天?制定作业进度计划时,怎样体现施工基本顺序要求的合理性?
2、按照质量控制点分级要求,冷水机组找正应属于哪级控制点?应由哪几方危检人员共同检查确认并签证?
3、风管系统的静压消声装置由哪几部分组成?
4、在通风空调系统无生产负荷的联合试运行及调试中,通风系统的连续运行时间和空调系统带冷(热)源的连续运行时间分别为多少?防排烟系统应测定哪些内容?
正确答案:下载完整版
案例(二)
背景资料:某安装公司中标了10台5000m3拱顶罐安装工程,项目部建立了质量和安全监督体系,组织编制了相应的职业健康安全应急预案,与相关单位完成了设计交底和图纸会审。项目部编制了施工方案,储罐采用倒装法施工。
储罐罐体的防腐涂料按产品说明书要求需进行三道涂装,防腐涂料施工时,施工作业人员连续对储罐罐体进行了三道喷涂,项目质量检查员发现后,要求作业人员立刻停工整改。
罐内施工照明采用36V电压,行灯电源线采用塑料软线,罐内施工人员时常有头晕现象,项目安全员发现后,要求施工班组立刻停工整改。
储罐施工过程中,项目部对罐体质量控制实施了“三检制”,并对储罐罐壁几何尺寸进行了检查,检查内容包括罐壁高度偏差、罐壁垂直度偏差和罐壁焊缝棱角度,检查结果符合标准规范的要求。
问题:
1、说明施工作业人员防腐涂料涂装的正确做法。
2、针对项目安全员的要求,施工班组应进行哪些整改?
3、说明“三检制”的内容。
4、储罐罐壁几何尺寸的检查还需补充什么内容?说明现场储罐罐壁几何尺寸检查的方法。
正确答案:下载完整版
案例(三)
背景资料:某施工单位承建一项建筑机电工程,施工单位组建项目部具体实施,项目部电气施工班组负责建筑电气和智能化分部分项的施工。
施工前,电气工长根据施工图编制了“电缆需用计划”、“电缆用量统计表”,作为施工图预算、成本分析和材料采购的依据,电缆盘运到现场并具备敷设条件后,电工班组按照“电缆需用计划”组织实施了电缆敷设及电缆接头制作。施工中建设单位增加几台小功率排污泵,向项目部下达施工指令,项目部以无设计变更为由拒绝执行。
在电缆敷设后的检查中,动力照明电缆和智能化电缆分层独立桥架敷设,发现两种电缆桥架内,都有中间接头,并列电缆的中间接头位置相同。电气施工班组按照电缆敷设的施工程序完工并经检查合格后,在各回路电缆装设标志牌,进行了质量验收。
问题:
1、电工班组按照“电缆需用计划”实施电缆敷设的做法是否正确?合理减少电缆接头的措施有哪些?
2、建设单位增加排污泵项目部拒绝执行是否正确?指出设计变更的程序。
3、指出电缆中间接头位置有哪些错误,如何整改?
4、电缆敷设分项工程质量验收合格的规定有哪些?
正确答案:下载完整版
案例(四)

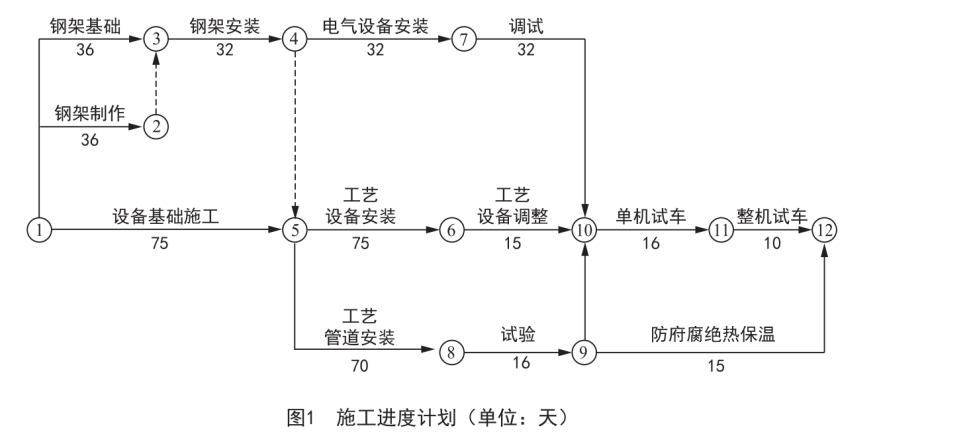

背景资料:建设单位通过招标与施工单位签署了某工业项目的施工合同,主要工作内容包含设备基础、钢架基础、设备钢架制作安装、工艺设备、工艺管道,电气和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计划(如图1)。
施工单位在组织土方开挖、余土外运时,开挖现场,厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽车也存在漏土现象。
在使用250t履带吊进行大型工艺设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧履带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。
在蒸汽主管道上安装流量取源部件时,施工单位发现图纸所示的安装位置的XXX段长度不符合设计要求,立即通知了建设单位。建设单位通过设计变更修改了流量取源部件的安装位置,使该部件的安装工作顺利进行。
问题:
1、用节点代号表示施工进度计划的关键线路,该施工进度计划的总工期是多少?
2、在土方开挖施工过程中,需要采取哪些环境保护措施?
3、250t履带吊进行大型工艺设备吊装作业时,吊车的工作位置地面有哪些要求?
4、安装流量取源部件的管道直管段应符合哪些要求?
正确答案:
1、①一⑤一⑥一⑩一一;总工期:75+75+15+16+10=191天。
2、(1)运送土方、垃圾、设备及建筑材料等,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,施工现场出口应设置洗车设施,保证开出现场车辆的清洁。(2)土方作业阶段,采取酒水、覆盖等措施,达到作业区目测扬尘高度小于1、5m,不扩散到场区外。
3、(1)流动式起重机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应根据其他地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。(2)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求。特大型履带吊车应铺设转配路基板。
4、(1)流量取源部件上、下游直管段的最小长度,应符合设计文件的规定。(2)在上、下游直管段的最小长度范围内,不得设置其他取源部件或检测元件。(3)直管段内表面应清洁,无凹坑和凸出物。
未经授权,禁止转载,发布者:建造师考证,出处:https://www.xingkaowang.com/14197.html
本站不对内容的完整性、权威性及其观点立场正确性做任何保证或承诺!内容仅供研究参考,付费前请自行鉴别。
免费答案:形考作业所有题目均出自课程讲义中,可自行学习寻找题目答案,预祝大家上岸成功
