注意:同学们,本文已对真题进行排版,清晰可见,下载后答案及解析在真题最下方,可下载打印自行作答!
2021年全国二级建造师执业资格考试
建筑工程管理与实务考试真题
一、2021年二级建造师《建筑工程管理与实务》考试真题答案及解析单项选择题
1、在装饰装修施工过程,属于建筑结构增加了线荷载的是()。
A、室内增加装饰性石柱
B、室内悬挂吊灯
C、室内增加隔墙
D、室内局部增加假山盆景
正确答案:C
解析:装饰装修施工过程中常见的荷载变动主要有:
(1)在楼面上加铺任何材料属于对楼板增加了面荷载;
(2)在室内增加隔墙、封闭阳台属于增加了线荷载;
(3)在室内增加装饰性的柱子,特别是石柱,悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。
2、一级动火作业由()组织编制防火安全技术方案。
A、施工班组长
B、项目负责人
C、专职安全员
D、总监理工程师
正确答案:B
解析:施工现场动火审批程序:
( 1 )一级动火作业由项目负责人组织编制防火安全技术方案,填写动火申请表,报企业安全管理部门审查批准后,方可动火。
( 2 ) 二级动火作业由项目责任工程师组织拟定防火安全技术措施,填写动火申请表,报项目安全管理部门和项目负责人审查批准后,方可动火。
( 3 ) 三级动火作业由所在班组填写动火申请表,经项目责任工程师和项目安全管理部门审查批准后,方可动火。
(4 )动火证当日有效,如动火地点发生变化,则需重新办理动火审批手续。

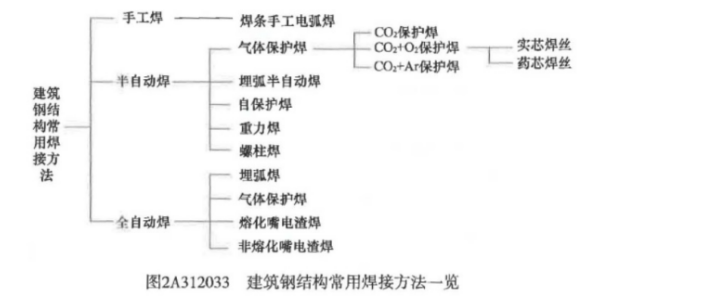

3、钢结构常用的焊接方法中,属于半自动焊接方法的是()。
A、埋弧焊
B、重力焊
C、非熔化嘴电渣焊
D、熔化嘴电渣焊
正确答案:B
解析:
4、钢筋安装时,对受力钢筋的品种、级别和规格的检查应满足的数量要求是()。
A、随机抽查2件
B、见证抽查3件
C、不少于3件
D、全数检查
正确答案:D
解析:钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。检查数量:全数检查。
5、建设单位向城建档案管理机构移交工程档案的时间是工程竣工验收后()内。
A、2个月
B、3个月
C、5个月
D、6个月
正确答案:B
解析:对列入城建档案管理机构接收范围的工程,工程竣工验收后3个月内,应向当地城建档案管理机构移交一套符合规定的工程档案。
6、防水等级为Ⅰ级的屋面防水工程需要设置()防水设防。
A、一道
B、两道
C、三道
D、四道
正确答案:B
解析:
屋面防水等级和设防要求 | 表2A312043 | |||
防水等级 | 建筑类别 | 设防要求 | ||
Ⅰ级 | 重要建筑和高层建筑 | 两道防水设防 | ||
Ⅱ级 | 一般建筑 | 一道防水设防 |
7、当受拉钢筋直径大于25mm、受压钢筋直径28mm时,不宜采用的钢筋连接方式是()。
A、绑扎连接
B、焊接连接
C、套筒挤压连接
D、直螺纹套筒连接
正确答案:A
解析:当受拉钢筋直径大于25mm、受压钢筋直径大于28mm时,不宜采用绑扎搭接接头。
8、含碳量为0.8%的碳素钢属于()。
A、低碳钢
B、中碳钢
C、高碳钢
D、合金钢
正确答案:C
解析:碳素钢根据含碳量又可分为低碳钢(含碳量小于0.25%)、中碳钢(含碳量0.25%~0.6%)和高碳钢(含碳量大于0.6%)。
9、使用全站仪建立建筑物施工平面控制网,一般采用的测量方法是()。
A、直角坐标法
B、极坐标法
C、角度交会法
D、距离交会法
正确答案:B
解析:平面控制网的主要测量方法有直角坐标法、极坐标法、角度交会法、距离交会法等。随着全站仪的普及,一般采用极坐标法建立平面控制网。
10、在抗震设防烈度8度以上地区,砖砌体的转角处和交接处不能同时砌筑而又必须留置的临时间断应砌成()。
A、直搓
B、凸搓
C、马牙
D、斜搓
正确答案:D
解析:在抗震设防烈度为8度及以上地区,对不能同时砌筑而又必须留置的临时间断处应砌成斜搓。
11、基坑内采用深井降水时,水位监测点宜布置在()。
A、基坑周边拐角处
B、基坑中央
C、基坑周边
D、基坑坡顶上
正确答案:B
解析:基坑内采用深井降水时水位监测点宜布置在基坑中央和两相邻降水井的中间部位; 采用轻型井点、喷射井点降水时,水位监测点宜布置在基坑中央和周边拐角处。
12、关于模板拆除的说法,错误的是()。
A、先支的后拆,后支的先拆
B、先拆非承重模板,后拆承重模板
C、从下而上进行拆除
D、当混凝土强度达到规定要求时,方可拆除底模及支架
正确答案:C
解析:模板拆除时,拆模的顺序和方法应按模板的设计规定进行。当设计无规定时,可采取先支的后拆、后支的先拆,先拆非承重模板、后拆承重模板的顺序,并应从上而下进行拆除。
13、下列混凝土掺合料中,属于非活性矿物掺合料的是()。
A、火山灰质材料
B、粉煤灰
C、钢渣粉
D、石灰石
正确答案:D
解析:用于混凝土中的掺合料可分为活性矿物掺合料和非活性矿物掺合料两大类。非活性矿物掺合料一般与水泥组分不起化学作用,或化学作用很小,如磨细石英砂、石灰石、硬矿渣之类材料。活性矿物掺合料虽然本身不水化或水化速度很慢,但能与水泥水化生成的Ca(OH)2反应,生成具有水硬性的胶凝材料。如粒化高炉矿渣、火山灰质材料、粉煤灰、硅粉、钢渣粉、磷渣粉等。
14、硅酸盐水泥的终凝时间不得长于()h。
A、6.5
B、7
C、7.5
D、10
正确答案:A
解析:国家标准规定,六大常用水泥的初凝时间均不得短于45min,硅酸盐水泥的终凝时间不得长于6.5h,其他五类常用水泥的终凝时间不得长于10h。
15、根据《建设工程施工劳务分包合同(示范文本)》GF-2003-2014,应由劳务分包人承担的工作费用是()。
A、提供生产、生活临时设施
B、提供现场工程地质资料
C、完成水、电、热等施工管线及道路
D、自身原因造成的质量返工
正确答案:D
解析:承担由于自身责任造成的质量修改、返工、工期拖延、安全事故、现场脏乱引起的损失及各种罚款;
16、混凝土工程在冬季施工时正确的做法是()。
A、采用蒸汽养护时,宜选用矿渣硅酸盐水泥
B、确定配合比时,宜选择较大的水胶比和坍落度
C、水泥、外加剂、矿物掺和料可以直接加热
D、当需要提高混凝土强度等级时,应按提高前的强度等级确定受冻临界强度
正确答案:A
解析:A选项正确,采用蒸汽养护时,宜选用矿渣硅酸盐水泥。B选项错误,冬期施工混凝土配合比应根据施工期间环境气温、原材料、养护方法、混凝土性能要求等经试验确定,并宜选择较小的水胶比和坍落度。C选项错误,水泥、外加剂、矿物掺合料不得直接加热,应事先贮于暖棚内预热。D选项错误,当施工需要提高混凝土强度等级时,应按提高后的强度等级确定受冻临界强度。
17、施工现场发生法定传染病时,向工程所在地建设行政主管部门报告的时间要求是()
A、1小时内
B、2小时内
C、4小时内
D、8小时内
正确答案:B
解析:如发生法定传染病、食物中毒或急性职业中毒时,必须在2h内向所在地建设行政主管部门和有关部门报告,并应积极配合调查处理;同时法定传染病应及时进行隔离,由卫生防疫部门进行处置。
18、关于一般工程施工顺序的说法,错误的是()。
A、先地下后地上
B、先结构后装饰
C、先围护后主体
D、先土建后设备
正确答案:C
解析:一般工程的施工顺序“先准备、后开工”,“先地下、后地上”,“先主体、后围护”,“先结构、后装饰”,“先土建、后设备”。
19、工人在10m高的脚手架上作业,根据国家标准,该作业属于()高处作业。
A、一级
B、二级
C、三级
D、四级
正确答案:B
解析:根据国家标准规定,建筑施工高处作业分为四个等级:(1)高处作业高度在2~5m时,划定为一级高处作业,其坠落半径为2m。(2)高处作业高度在5~15m时,划定为二级高处作业,其坠落半径为3m。(3)高处作业高度在15~30m时,划定为三级高处作业,其坠落半径为4m。(4)高处作业高度大于30m时,划定为四级高处作业,其坠落半径为5m。
20、预制叠合板吊装工艺流程的主要工作有①测量放线②摘钩,③支撑架体调节,④支撑架体搭设,⑤叠合板起落位,⑥叠合板位置、标高确认,正确的吊装顺序是()
A、①②③④⑤⑥
B、①③⑤⑥④②
C、①④③⑤⑥②
D、①④③②⑤⑥
正确答案:C
解析:吊装工艺流程:测量放线→支撑架体搭设→支撑架体调节→叠合板起吊→叠合板落位→位置、标高确认→摘钩。
二、2021年二级建造师《建筑工程管理与实务》考试真题答案及解析多项选择题
21、混凝土拌合物的和易性是一项综合性技术性能,包括()。
A、流动性
B、黏聚性
C、保水性
D、抗渗性
E、抗冻性
正确答案:ABC
解析:和易性是一项综合的技术性质,包括流动性、黏聚性和保水性三方面的含义。
22、影响钢筋混凝土梁的正截面破坏形式的主要因素有()。
A、荷载形式
B、混凝土强度等级
C、截面形式
D、配筋率
E、箍筋含量
正确答案:BCD
解析:梁的正截面破坏形式与配筋率、混凝土强度等级、截面形式等有关,影响最大的是配筋率。
23、在施工安全技术交底时,需要进行签字确认的人员包括()。
A、甲方代表
B、监理工程师
C、交底人
D、被交底人
E、专职安全员
正确答案:CDE
解析:安全技术交底应由交底人、被交底人、专职安全员进行签字确认。
24、投标人编制投标文件时,不得作为竞争性费用的有()。
A、企业管理费
B、规费
C、税金
D、安全文明施工费
E、风险费
正确答案:BCD
解析:措施费应根据招标文件中的措施费项目清单及投标时拟定的施工组织设计或施工方案自主确定,但是措施项目清单中的安全文明施工费应按照不低于国家或省级、行业建设主管部门规定标准的90%计价,不得作为竞争性费用。规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
25、基坑土方回填前,应确定的主要施工参数有()。
A、基坑平面位置
B、回填土料含水率控制范围
C、铺土厚度
D、压实遍数
E、边坡坡度
正确答案:BCD
解析:土石方回填施工。施工前应确定回填料含水量控制范围、铺土厚度、压实遍数等施工参数。
26、钢材的力学性能包括()。
A、拉伸性能
B、弯曲性能
C、焊接性能
D、冲击性能
E、疲劳性能
正确答案:ADE
解析:力学性能是钢材最重要的使用性能,包括拉伸性能、冲击性能、疲劳性能等。
27、下列施工现场动火作业中,属于一级动火作业等级的有()。
A、储存过易燃液体的容器
B、各种受压设备
C、小型油箱
D、比较密封的室内
E、堆有大量可燃物的场所
正确答案:ABDE
解析:凡属下列情况之一的动火,均为一级动火:
1)禁火区域内。
2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。
3)各种受压设备。
4)危险性较大的登高焊、割作业。
5)比较密封的室内、容器内、地下室等场所。
6)现场堆有大量可燃和易燃物质的场所。
28、高强度螺栓连接形式有()。
A、焊接
B、摩擦连接
C、张拉连接
D、承压连接
E、铆接
正确答案:BCD
解析:高强度螺栓按连接形式通常分为摩擦连接、张拉连接和承压连接等,其中摩擦连接是目前广泛采用的基本连接形式。
29、钢结构工程在雨期施工时,正确的做法有()。
A、高强螺栓应在干燥、封闭环境下储存
B、焊条储存应防潮并烘烤,同一焊条重复烘烤次数不宜超过3次
C、焊接作业区的相对湿度不大于90%
D、构件涂装后,4小时内不得淋雨
E、若焊缝部位比较潮湿,在焊接前必须用干布擦净并用氧炔焰烘干
正确答案:ACDE
解析:A选项正确,高强螺栓、焊条、焊丝、涂料等材料应在干燥、封闭环境下储存。B选项错误,雨期由于空气比较潮湿,焊条储存应防潮并进行烘烤,同一焊条重复烘烤次数不宜超过两次,并由管理人员及时做好烘烤记录。C选项正确,焊接作业区的相对湿度不大于90%。D选项正确,雨天构件不能进行涂刷工作,涂装后4h内不得雨淋。E选项正确,如焊缝部位比较潮湿,必须用干布擦净并在焊接前用氧炔焰烤干,保持接缝干燥,没有残留水分。
30、强夯地基施工结束后,应进行的检验有()。
A、总夯沉量的检验
B、地基承载力检验
C、桩身完整性检验
D、变形指标检验
E、被夯地基土质检验
正确答案:BD
解析:强夯地基:施工结束后,应进行地基承载力、地基土的强度、变形指标及其他设计要求指标检验。
三、2021年二级建造师《建筑工程管理与实务》考试真题答案及解析案例分析题
案例一
【背景资料】
某施工单位中标一汽车修理厂项目,包括1栋七层框架结构的办公楼、1栋钢结构的车辆维修车间及相关配套设施。施工中发生了以下事件。
事件一:维修车间吊车梁设计使用40mm厚Q235钢板,材料进场后专业监理工程师要求全数抽样复验。施工单位以设计无特殊要求为由拒绝了专业监理工程师的要求。
事件二:维修车间屋面梁设计为高强度螺栓摩擦连接。专业监理工程师在巡检时发现,施工人员正在用钢丝刷人工除锈法处理摩擦面,当螺栓不能自由穿入时,工人现场用气割扩孔,扩孔后部分孔径达到设计螺栓直径的1.35倍。
事件三:维修车间主体结构完成后,总监理工程师组织了主体分部验收,质量为合格。
事件四:办公楼外防护采用扣件式钢管脚手架,搭设示意如下图。
【问题】
1、事件一中,专业监理工程师的要求是否合理,并说明理由。
2、指出事件二中错误之处,并说明理由。高强度螺栓连接摩擦面的处理方法还有哪些?
3、事件三中分部工程质量验收合格的规定是什么?
4、分别阐述图1中A、B、C做法是否符合要求?并写出正确的做法。写出D的名称。
正确答案:
1、专业监理工程的要求合理。
理由:对属于下列情况之一的钢材,应进行全数抽样复验:
1)国外进口钢材;
2)钢材混批;
3)板厚等于或大于40mm,且设计有Z向性能要求的厚板;
4)建筑结构安全等级为一级,大跨度钢结构中主要受力构件所采用的钢材;
5)设计有复验要求的钢材;
6)对质量有疑义的钢材。
本题中吊车梁使用的厚板要承受厚度方向的拉力,属于有Z向性能要求的厚板,且厚度为40mm,所以要全数抽样复验。
2、(1)不妥一:工人现场用气割扩孔;
理由:螺栓不能自由穿入时,可采用较刀或锉刀修整螺栓孔,不得采用气割扩孔。
不妥二:扩孔后部分孔径达到设计螺栓直径的1、35倍;
理由:修整或扩孔后的孔径不应超过1、2倍螺栓直径。
(2)喷砂(丸)法、酸洗法、砂轮打磨法。
3、(1)所含分项工程的质量均应验收合格;
(2)质量控制资料应完整;
(3)有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合相应规定;
(4)观感质量应符合要求。
4、A:符合要求,防护栏杆上杆离地高度应为1.0-1.2m;
B:符合要求,防护栏杆下杆离地高度应为0.5-0.6m;
C:不符合要求,挡脚板高度不应小于180mm。
D:连墙件
案例二
【背景资料】
建设单位A与总承包B于5月30日签订了某科研实验楼的总承包合同,合同中约定了变更工作事项。B公司编制了施工组织设计与进度计划,并获得监理工程师批准。B公司将工程桩分包给C公司,并签订了分包合同,施工内容为混凝土灌注桩600根,桩直径600mm,桩长20m,混凝土充盈系数1.1。分包合同约定,6月18日开工。7月17日完工。打桩工程直接费单价为280元/m³,综合费率为直接费的20%。在施工过程中发生了下列事件:
事件一:由于C公司桩机故障,C公司于6月16日以书面形向B公司提交了延期开工申请,工程于6月21日开工。
事件二:由于建设单位图纸原因,监理工程师发出6月25日开始停工、6月27日复工指令。7月1日开始连续下一周罕见大雨,工程桩无法施工,停工7天。
事件三:7月10日,由于建设单位图纸变更,监理工程师下达指令,增加100根工程桩(桩型同原工程桩)。B公司书面向监理工程师提出了工程延期及变更估价申请。
【问题】
1、事件一中,C公司提出的延期申请是否有效?说明理由。
2、事件二中,工期索赔是否成立?说明理由。如果成立索赔工期为多少天?
3、事件三中,可索赔工期多少天?并列出计算式。合理索赔金额是多少(保留小数点后两位)?并列出计算式。工程桩直接费单价是否可以调整?说明理由。
正确答案:
1、无效;理由:桩机故障属C公司自己的责任,因此造成的工程延期无法索赔。
2、(1)成立。因建设单位图纸原因造成的工期损失,由建设单位承担,可以索赔2天。
(2)成立。罕见大雨属不可抗力,不可抗力造成的工期损失由建设单位承担,可以索赔7天。
(3)总共可以索赔2+7=9天
3、(1)100÷(600/30)=5天,可以索赔5天;
(2)π×0、3×0、3×20×1、1×100×280x(1+20%)=209003、87万元;可以索赔209003、87万元
(3)可不调整。变更估价时,合同内有相同项目的,按相同项目单价计算。
案例三
【背景资料】
某新建办公楼工程,地下2层,地上20层,建筑面积24万㎡,钢筋混凝土框架剪力墙结构,M公司总承包施工。

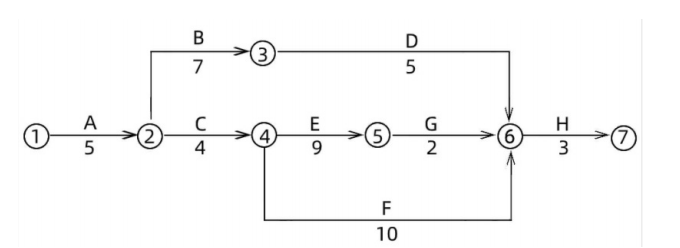

事件一:M公司编制了施工进度计划网络图,如图3所示
事件二:M公司将图3的施工进度计划网络图报送监理单位后,总监理工程师发现E工作应该在B工作完成后才能开始,要求M公司修改,M公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。
事件三:监理单位对M公司修改后的施工进度计划进行审核,要求M公司在计划实施中确保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见表3
工作 | 最大可压缩时间(天) | 赶工费用(元/天) |
A | 1 | 3000 |
B | 2 | 2500 |
C | 1 | 3000 |
D | 2 | 1000 |
E | 2 | 1000 |
F | 4 | 1000 |
G | 1 | 1200 |
H | 1 | 1500 |
事件四:M公司拟在工程施工中推广应用“四新”技术,以加快进度,提高工程质量和安全生产水平。
【问题】
1、写出事件一中施工进度计划的关键线路(以工作表示)并计算总工期。
2、写出事件二中,M公司修改后的进度计划的关键线路(以工作表示)并计算总工期。
3、事件三中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。
4、在进行工期优化时,选择优化对象,应考虑哪些因素?
5、事件四中,四新技术,是指哪四个方面的内容?
正确答案:
1、关键线路为:A→C→E→G→H;总工期=5+4+9+2+3=23天
2、关键线路为:A→B—E→G→H;总工期=5+7+9+2+3=26天
3、E工作2天、H工作、F工作各压缩1天。赶工费用=1000+1500+2000=4500(元)
4、选关键工作压缩,选择优化对象应考虑下列因素:缩短持续时间对质量和安全影响不大的工作;有备用或替代资源的工作;缩短持续时间所需增加的资源、费用最少的工作。
5、“四新”技术包括:新技术、新工艺、新材料、新设备。
案例四
【背景资料】
某教学楼工程,位于市区居民小区旁,地下1层,地上4层,总建筑面积2、2万平方米,基础形式为钢筋混凝土筏板基础,主体结构为钢筋混凝土框架结构,混凝土强度等级C30,其内有一阶梯教室,最大跨度16m,室内结构净高4、5m~10、8m。
事件一:施工单位编制了混凝土模板支撑架工程专项施工方案,并报总监理工程师审批后实施。架体搭设完成后,施工单位项目技术负责人,专项施工方案编制人员、专职安全管理人员和监理工程师进行了验收。
事件二:某日22:30,市城管执法人员接群众举报,工地内有产生噪声污染的施工作业,严重影响周边居民的休息。城管执法人员经调查取证后了解到,噪声源为地下室基础底板混凝土浇筑施工,在施工现场围墙处测得噪声为68、5dB,施工单位办理了夜间施工许可证,并在附近居民区进行了公告。
事件三:某日上午,施工单位在阶梯教室内拆除模板作业时,因工人操作不当,导致模板支撑架坍塌,造成3人死亡、2人重伤,直接经济损失580万元。后经调查,拆模工人是当天临时进场,没有参加班前教育培训活动,直接进入现场进行拆除现场进行拆除模板作业,没有戴安全带,有工人穿皮鞋工作。
事件四:在主体结构实体检验时,首层两根柱子的混凝土强度等级为C28。
【问题】
1、指出事件一中的错误做法,说明理由。
2、事件二中,基础底板混凝土浇筑行为是否违法?说明理由。
3、事件三中,判断该起安全事故等级,并说明理由。在该起生产安全事故中,针对进场拆模工人,施工单位项目部有哪些安全责任未落实?
4、事件四中,混凝土强度等级为C28的柱子按照规范该如何处理?
正确答案:
1、(1)错误一:报总监理工程师审批后实施。
理由:专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章。阶梯教室室内结构净高4、5m~10、8m,部分搭设高度超过了8m,施工单位还应组织召开专家论证会对专项施工方案进行论证。
(2)错误二:架体搭设完成后,施工单位项目技术负责人,专项方案编制人员,专职安全管理人员和监理工程师进行了验收。
理由:危大工程验收时,总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、总监理工程师、专业监理工程师、有关勘察、设计和监测单位项目技术负责人也应参加验收。
2违法。
理由:夜间施工(一般指当日22时至次日6时)期间噪声排放应不超过55dB。
3、(1)较大安全事故。
理由:死亡人数为3人及以上,10人以下时为较大安全事故。
(2)拆模工人为临时工,施工前未进行安全教育培训;作业前未进行安全技术交底;拆除作业周围未进行隔离;工作时未佩戴安全带、防滑鞋。
4、当混凝土结构施工质量不符合要求时,应按下列规定进行处理:
1)经返工、返修或更换构件、部件的,应重新进行验收;
2)经有资质的检测机构检测鉴定达到设计要求的,应予以验收;
3)经有资质的检测机构检测鉴定达不到设计要求,但经原设计单位核算并确认仍可满足结构安全和使用功能的,可予以验收;
4)经返修或加固处理能够满足安全及使用功能要求的,可根据技术处理方案和协商文件进行验收。
未经授权,禁止转载,发布者:建造师考证,出处:https://www.xingkaowang.com/13890.html
本站不对内容的完整性、权威性及其观点立场正确性做任何保证或承诺!内容仅供研究参考,付费前请自行鉴别。
免费答案:形考作业所有题目均出自课程讲义中,可自行学习寻找题目答案,预祝大家上岸成功
